現在、希望ヶ丘(令和2年度に整備した小深浦・錦地区高台の新字名)では宿毛市庁舎新築工事及び(仮称)統合保育園新築工事を行っています。
新庁舎については、令和4年5月の開庁を、(仮称)統合保育園については、令和4年4月の開園を目指して工事を行っています。
このページでは、希望ヶ丘で行っている工事の進捗状況について、写真でお伝えしていきます。
新庁舎、きぼうが丘保育園完成しました。
(仮称)統合保育園の名称が、きぼうが丘保育園に決定しました。

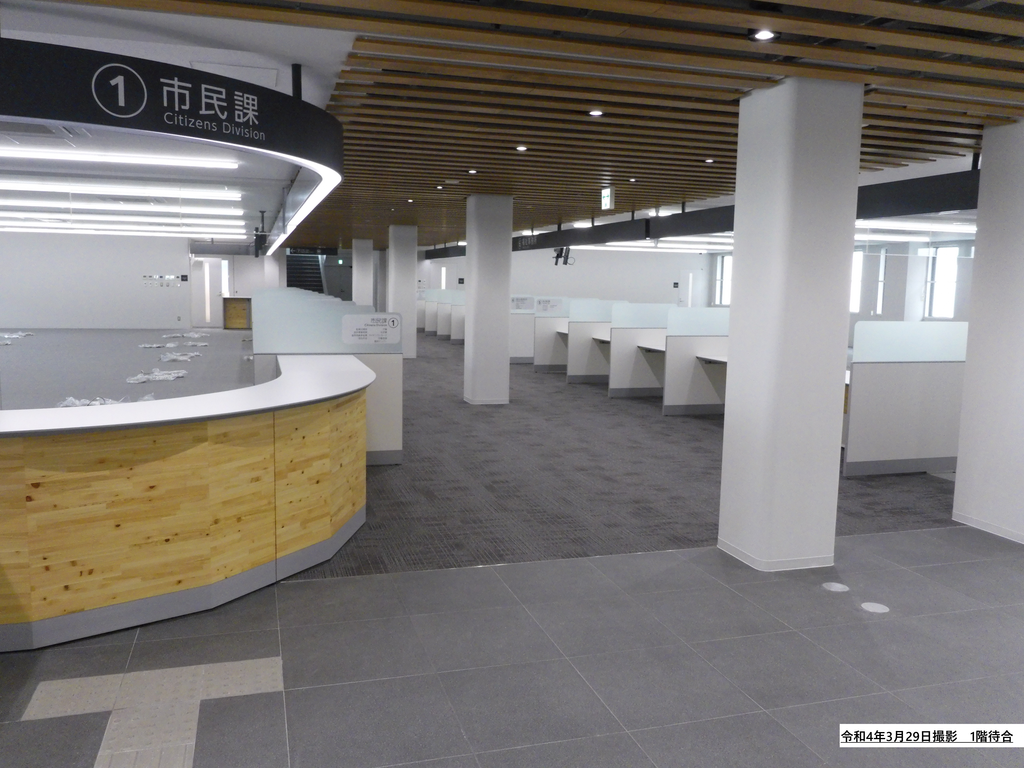

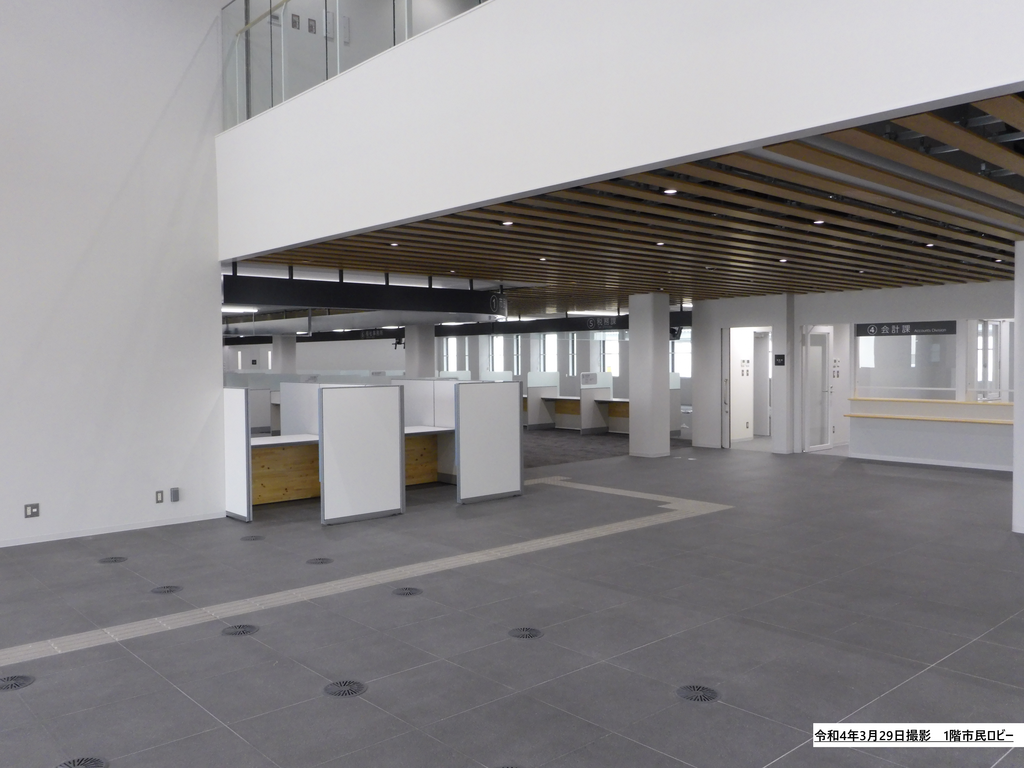

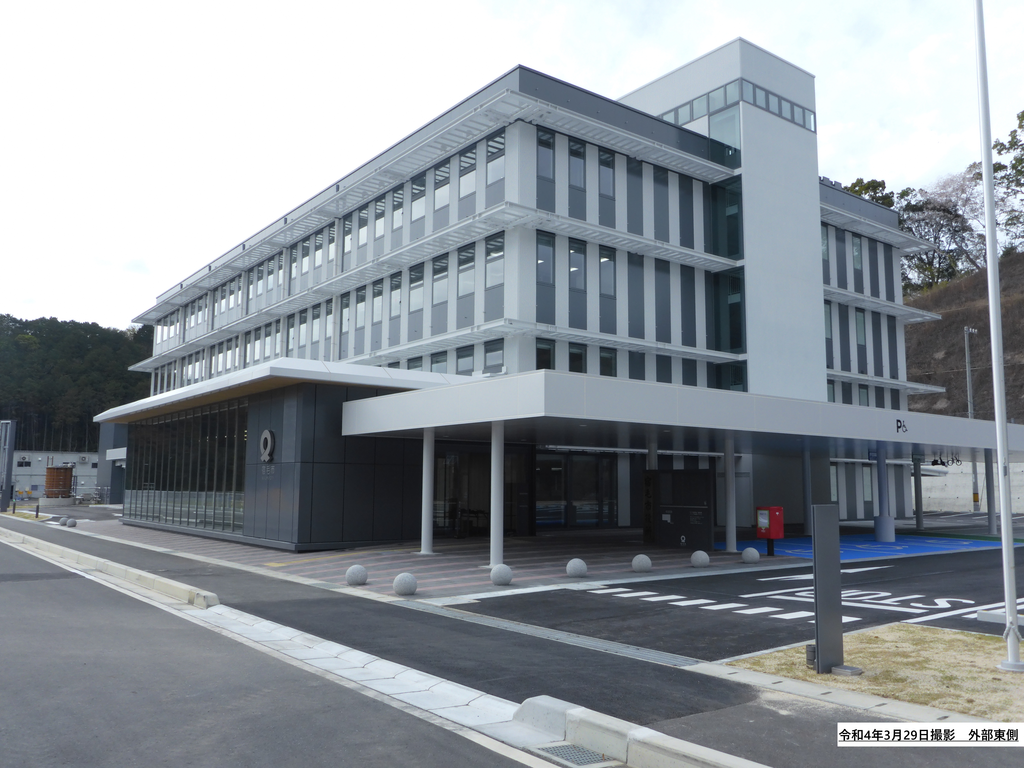

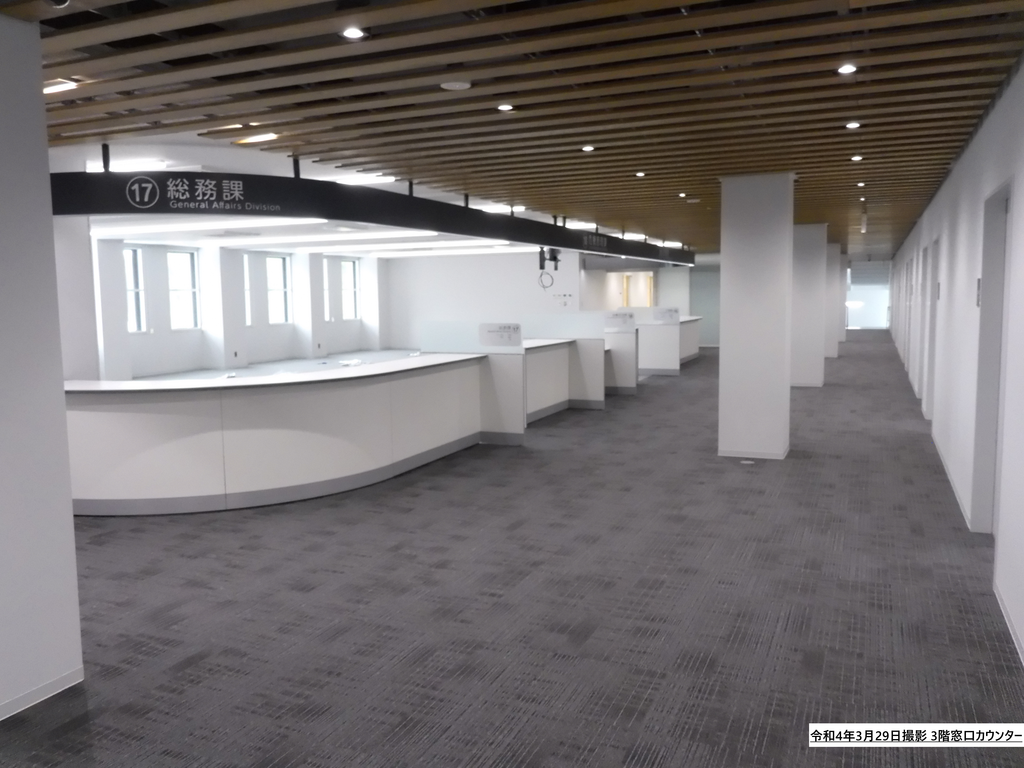

令和4年3月29日
庁舎新築工事 | 令和4年3月22日に完成しました。5月の移転に向け、備品の搬入等の準備を行っていきます。 |

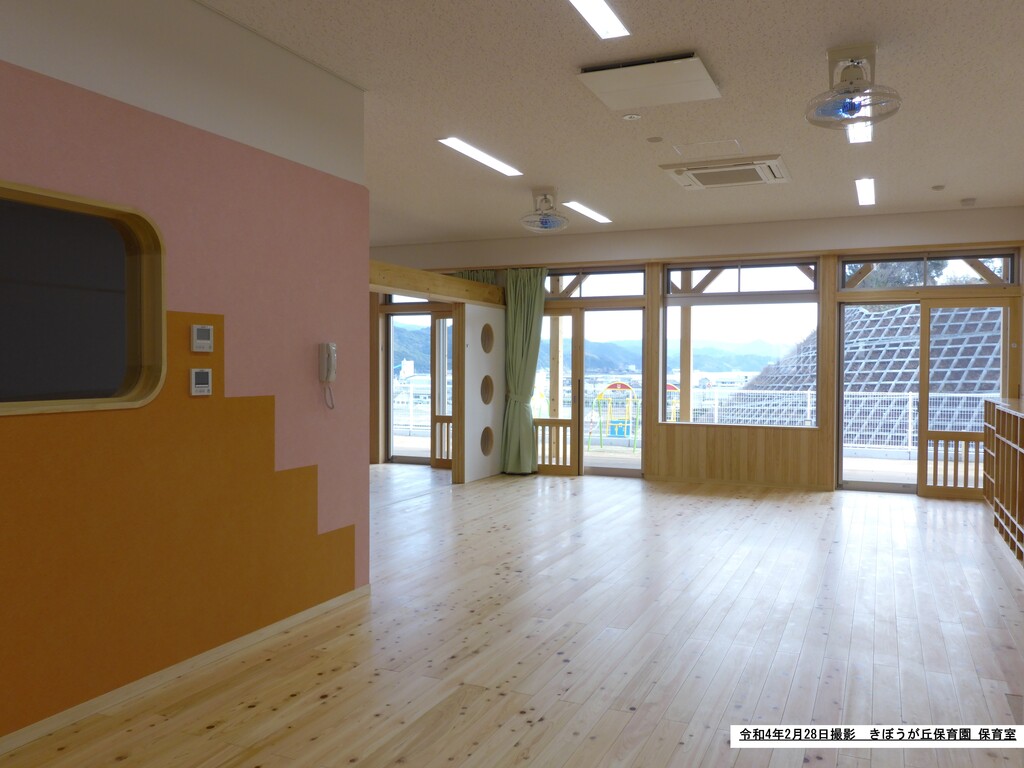

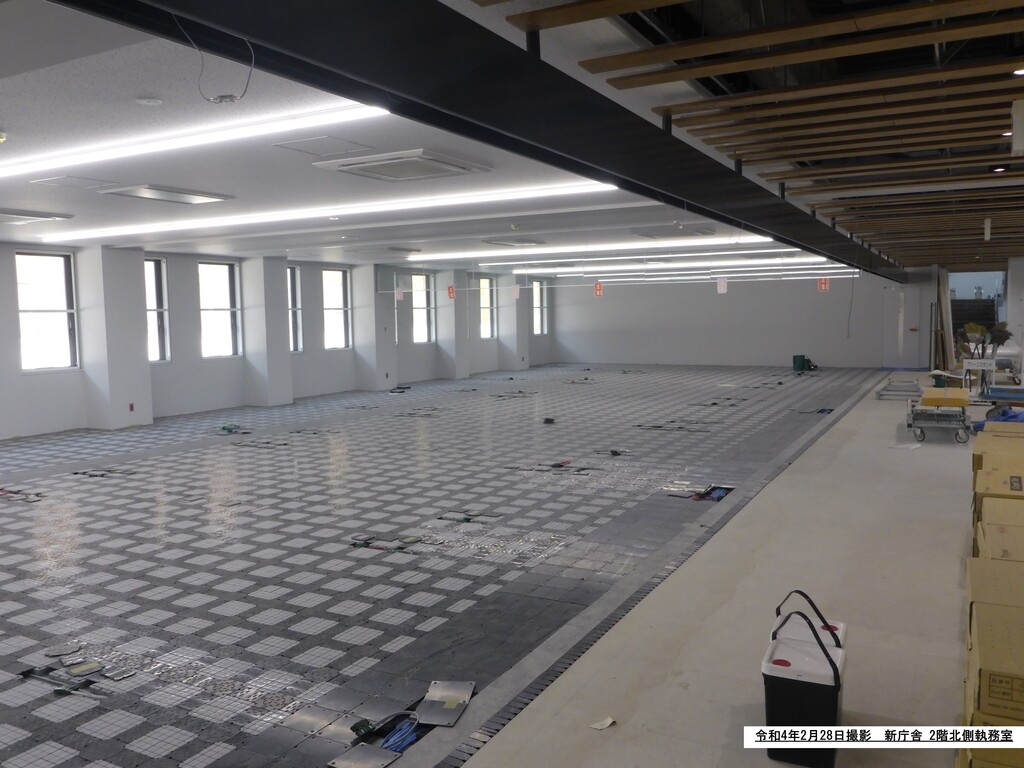

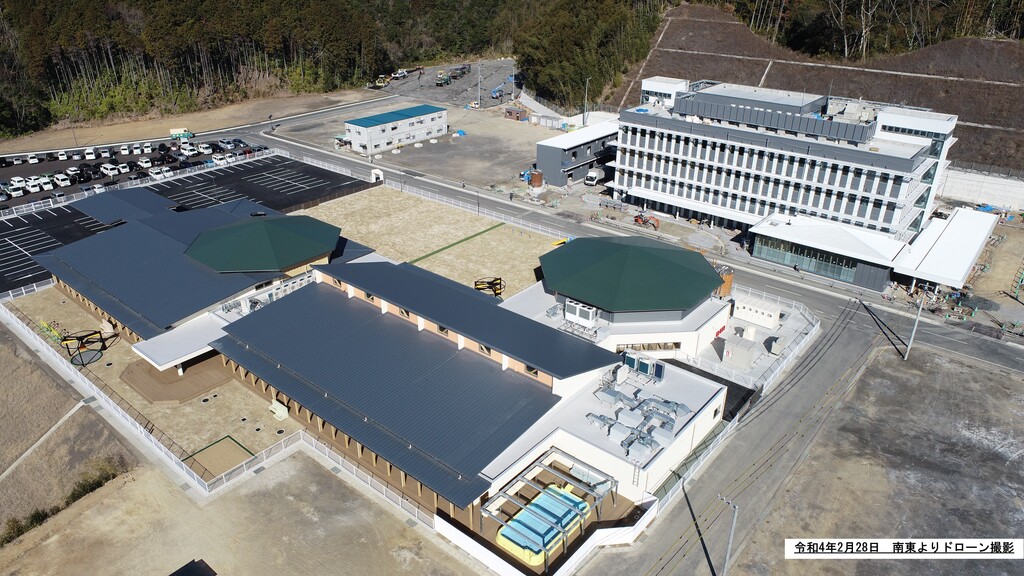

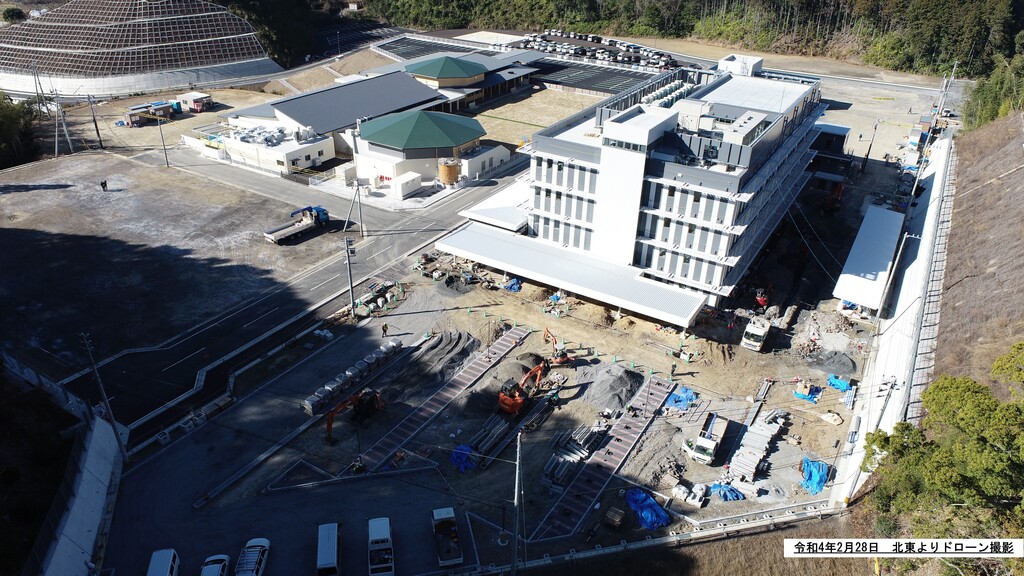

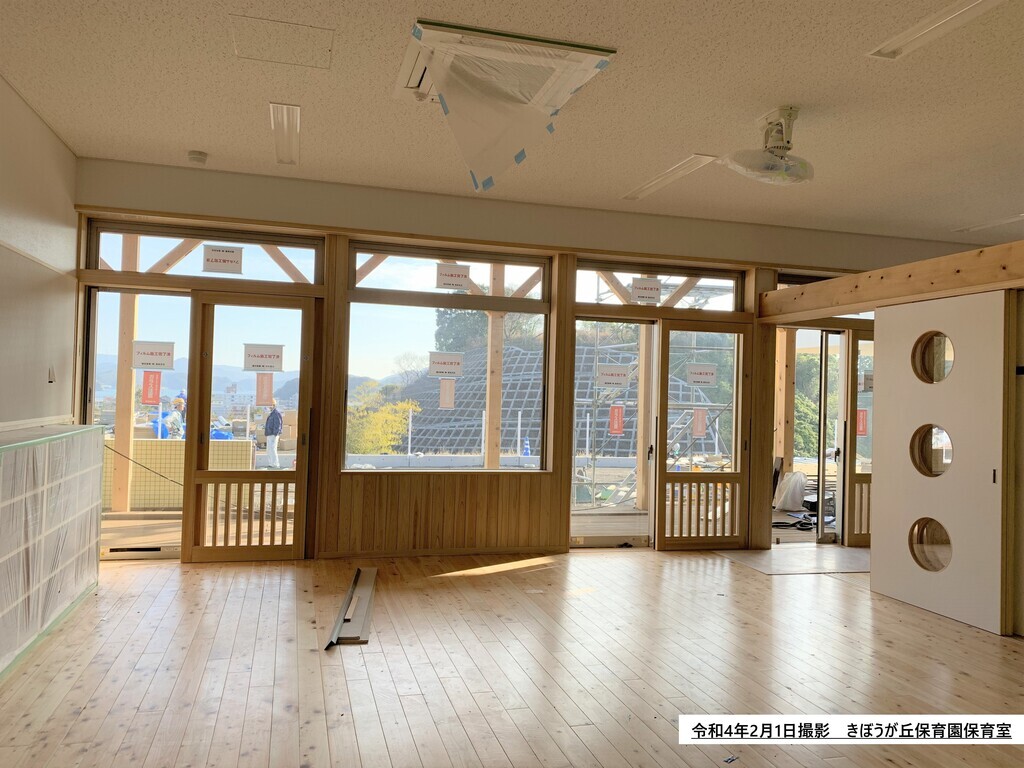

令和4年2月28日

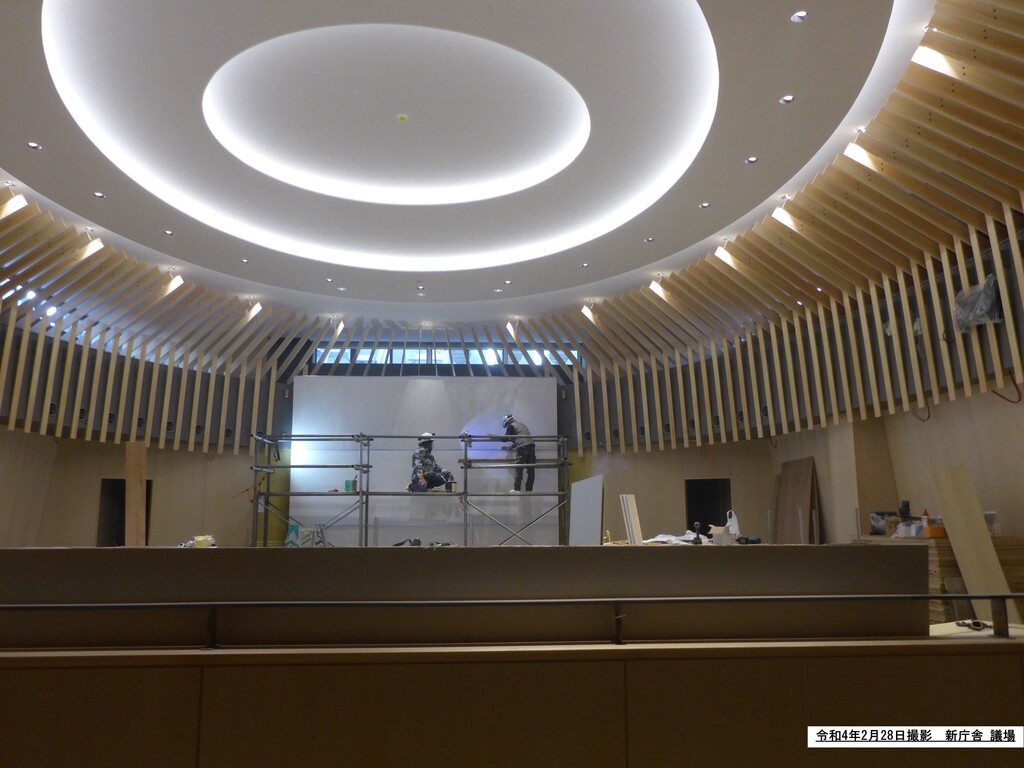

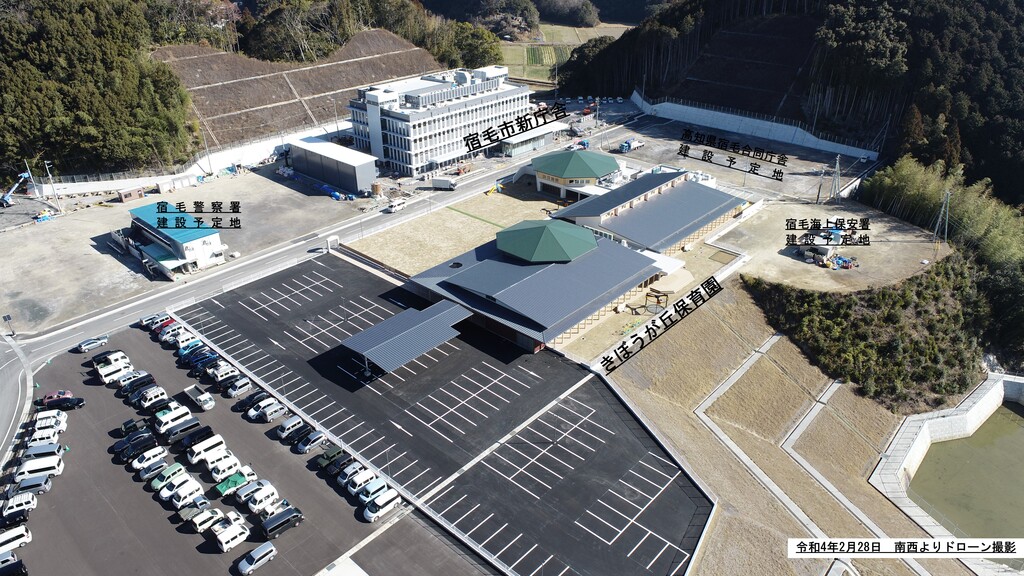

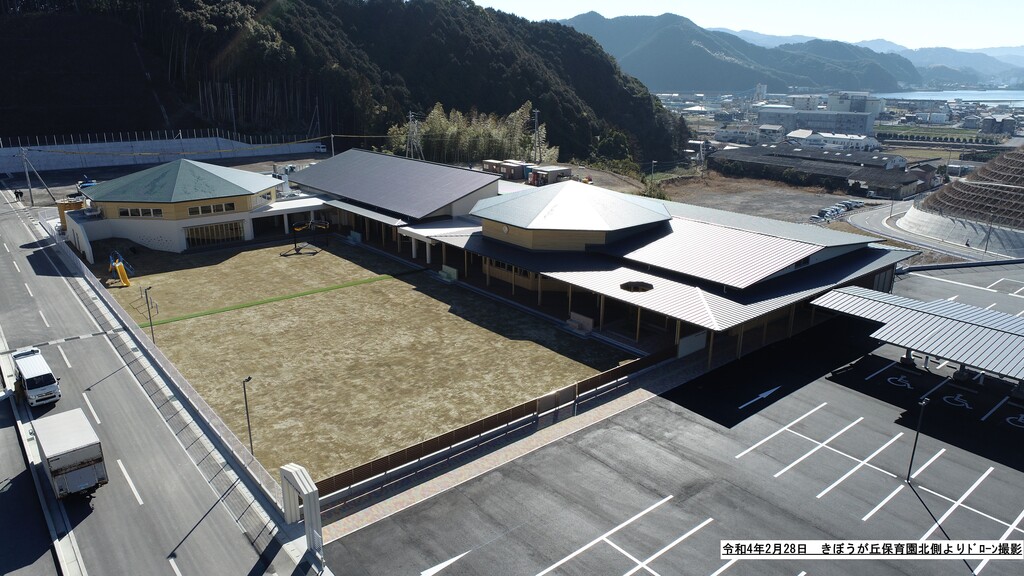

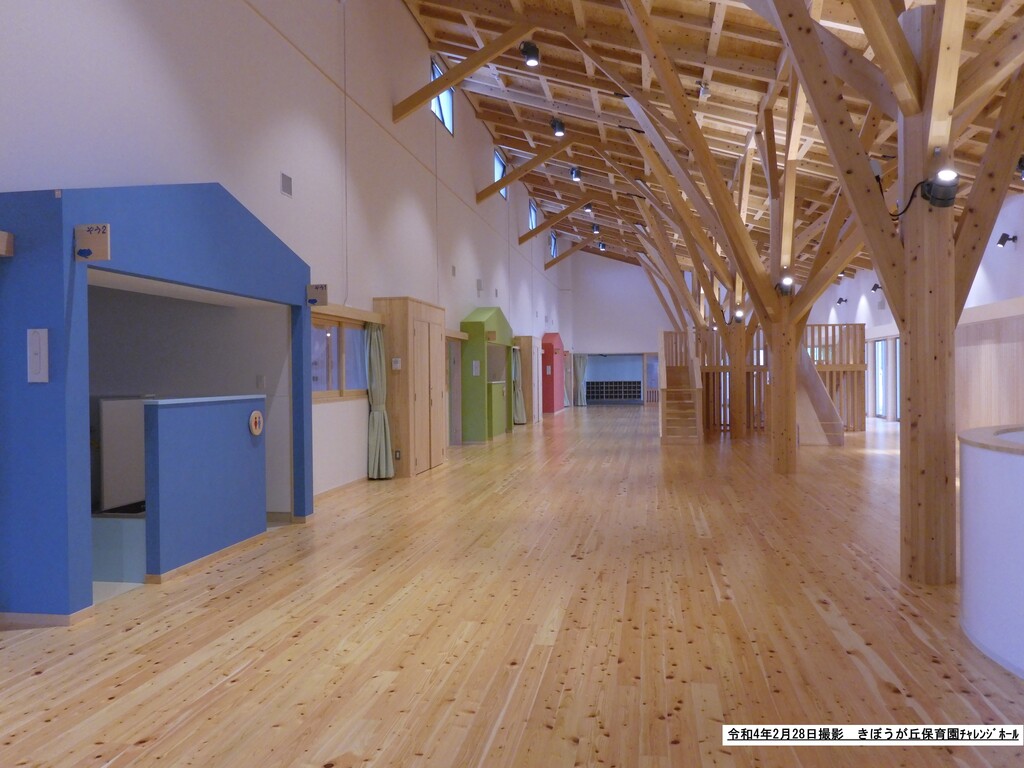

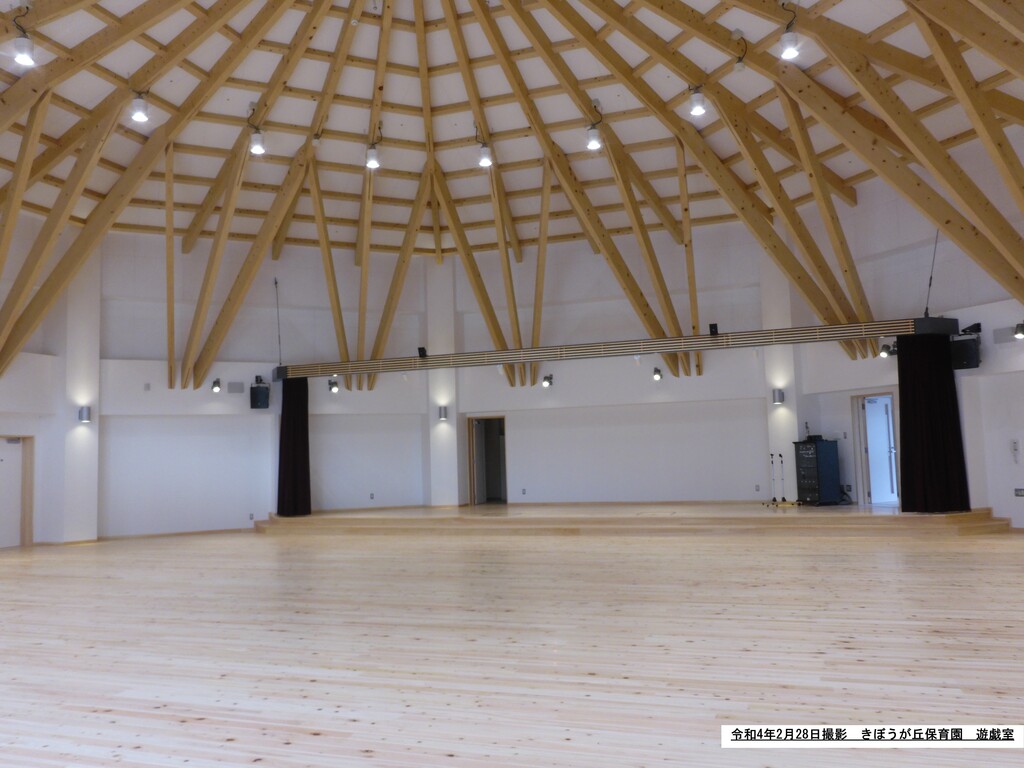

庁舎新築工事 | 3月末の完成に向けて、内装仕上げ工事や外構工事、各種試験・調整などを行っていきます。 |

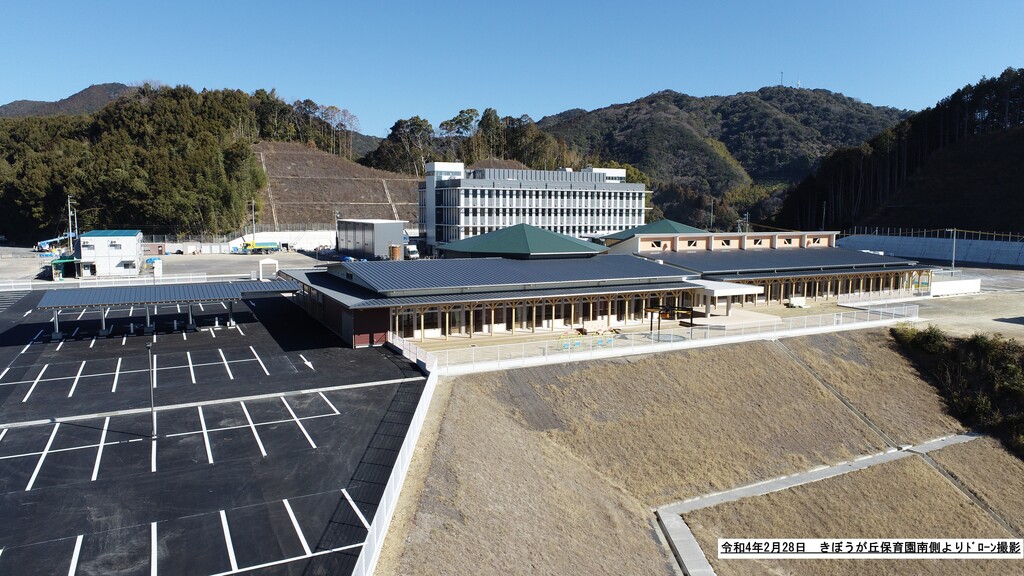

保育園新築工事 | 令和4年2月22日に完成しました。4月の開園に向け、検査や備品の搬入等の準備を行っていきます。 |

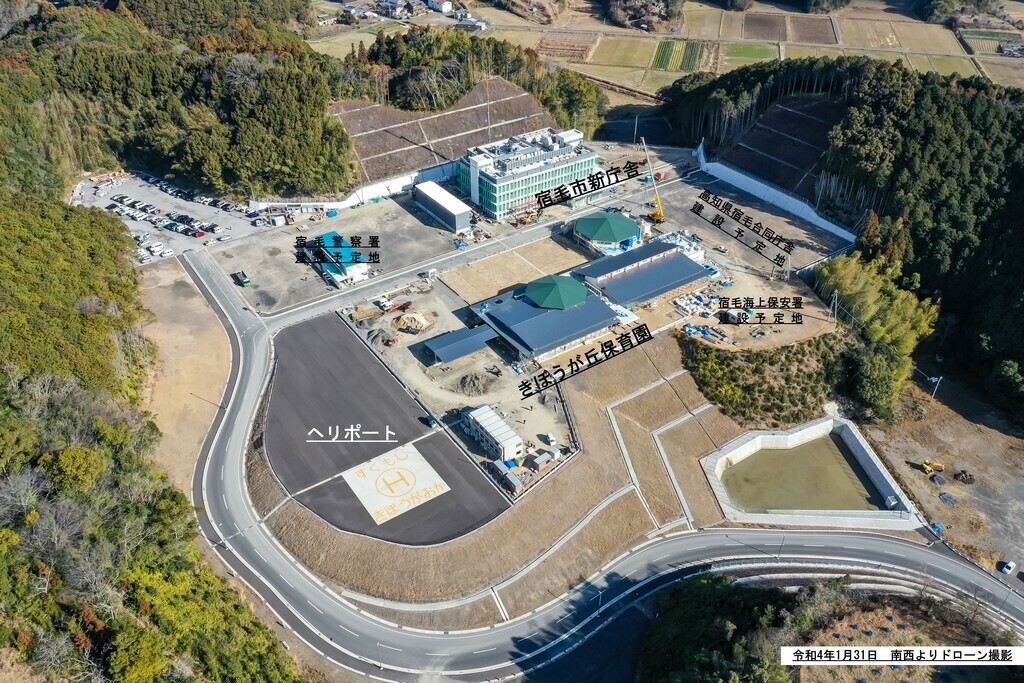

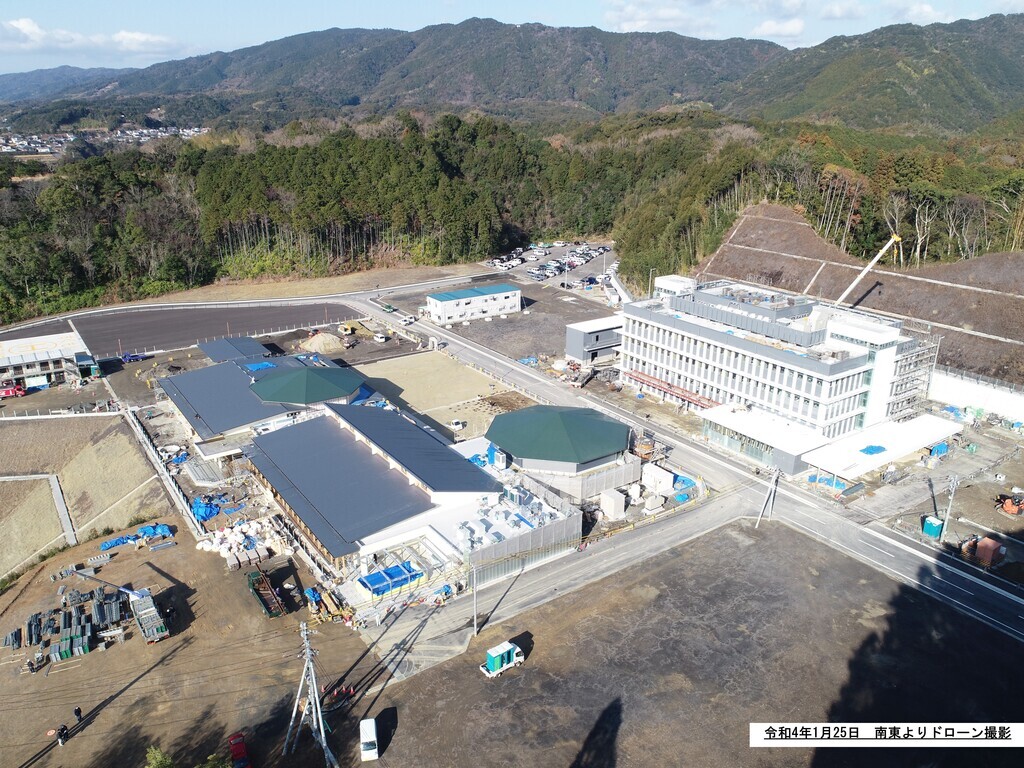

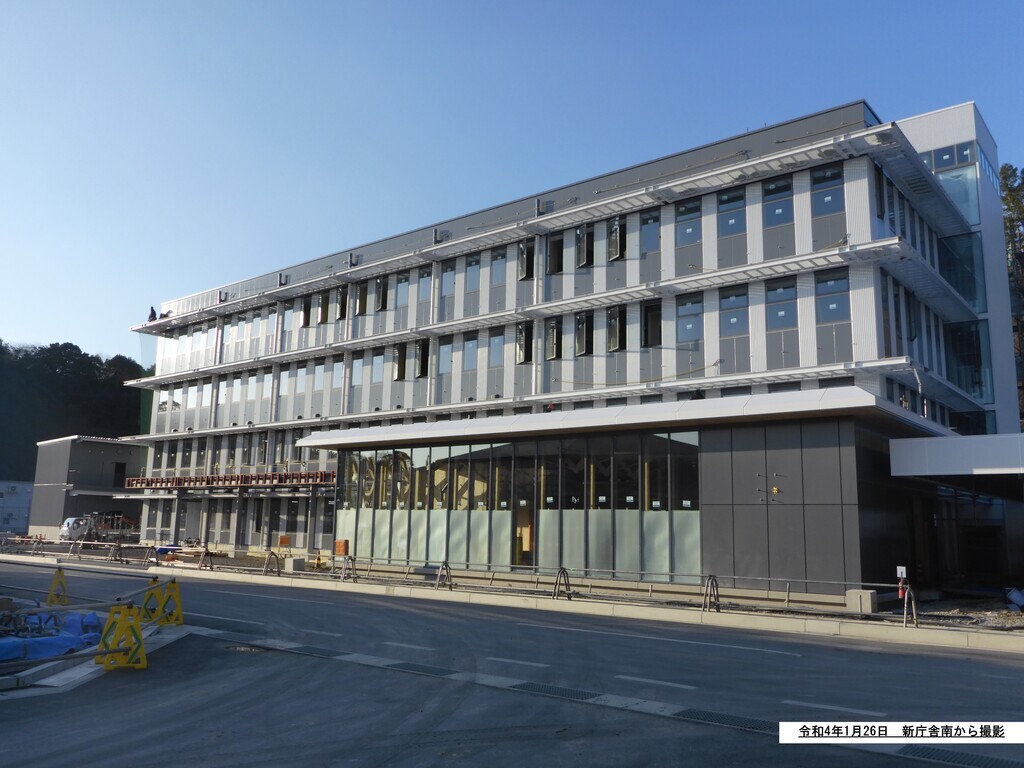

令和4年1月31日

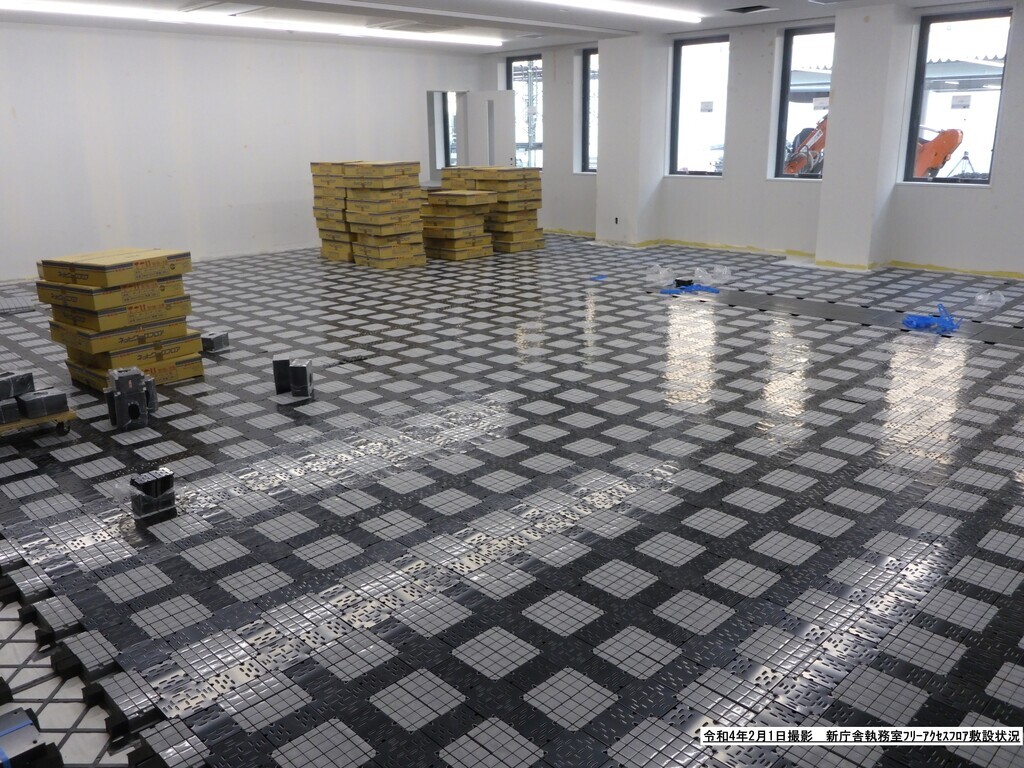

庁舎新築工事 | 外装工事がほぼ完了し、外部足場は一部を除き解体しました。引き続き内装仕上げ工事、外構工事、電気・機械設備工事を行っていきます。 |

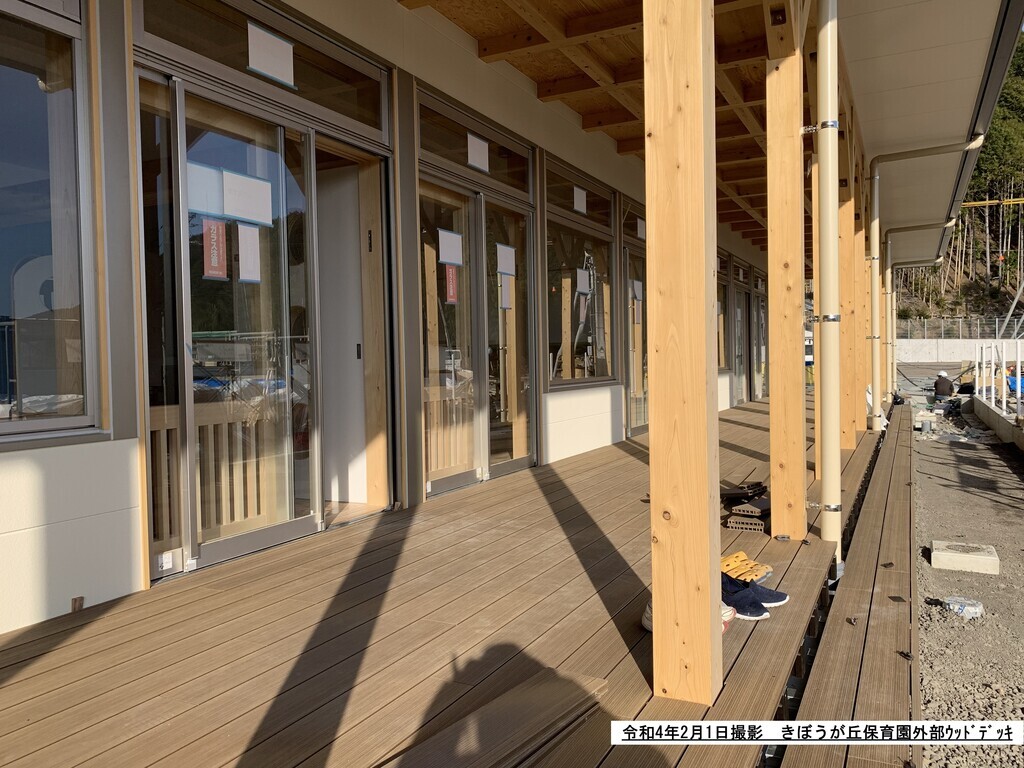

保育園新築工事 | 内装工事はほぼ終了し、機械器具取付を行っています。外部ではウッドデッキの設置や、園庭の芝貼りが始まりました。2月は、室内家具や厨房機器の取付、外構では遊具の設置や舗装工事など、工事完了に向けての最終作業を行っていきます。 |

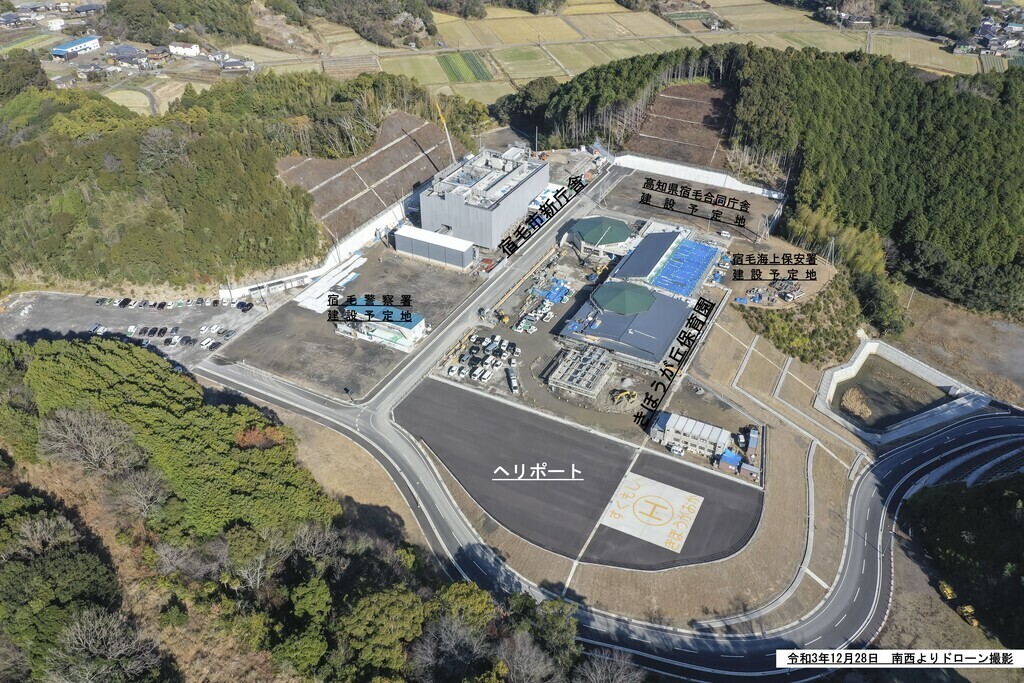

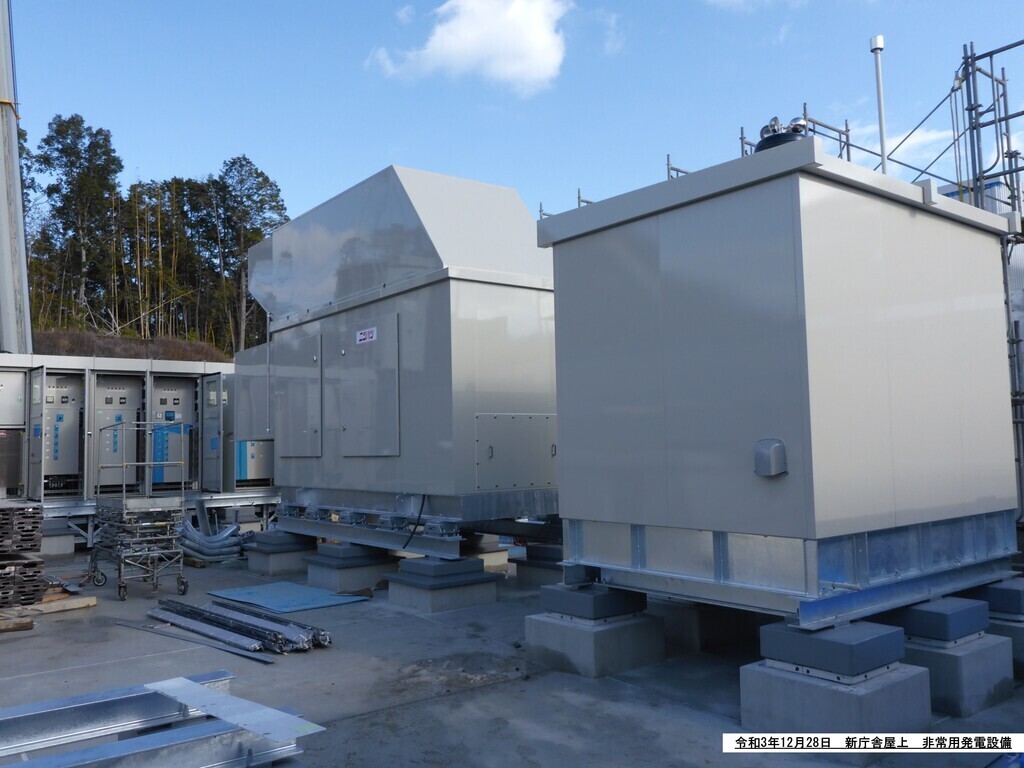

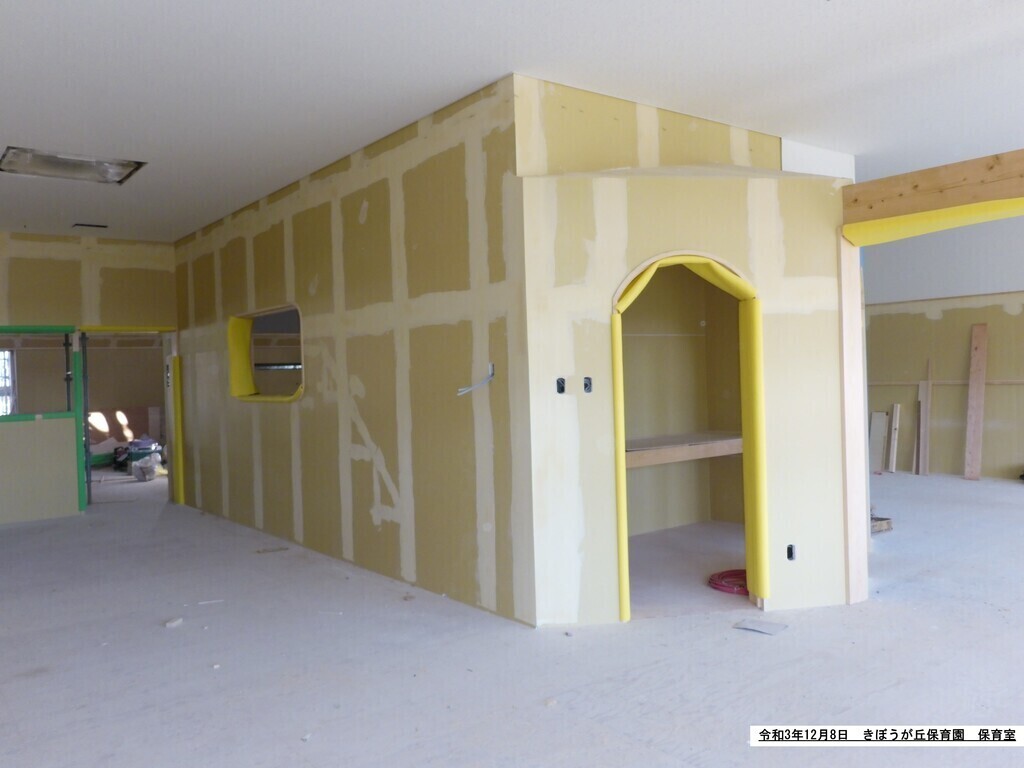

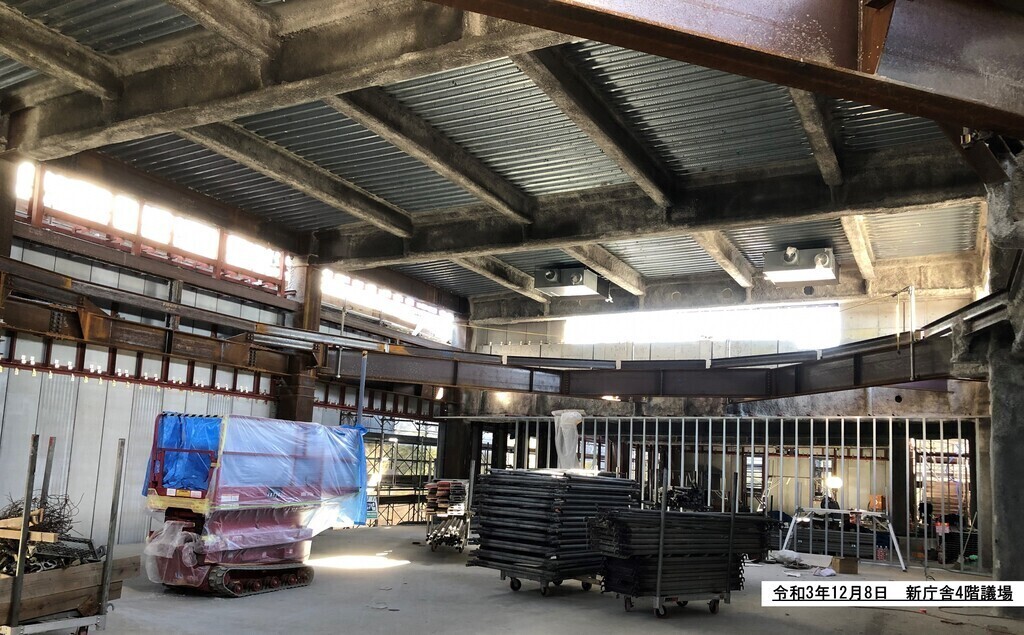

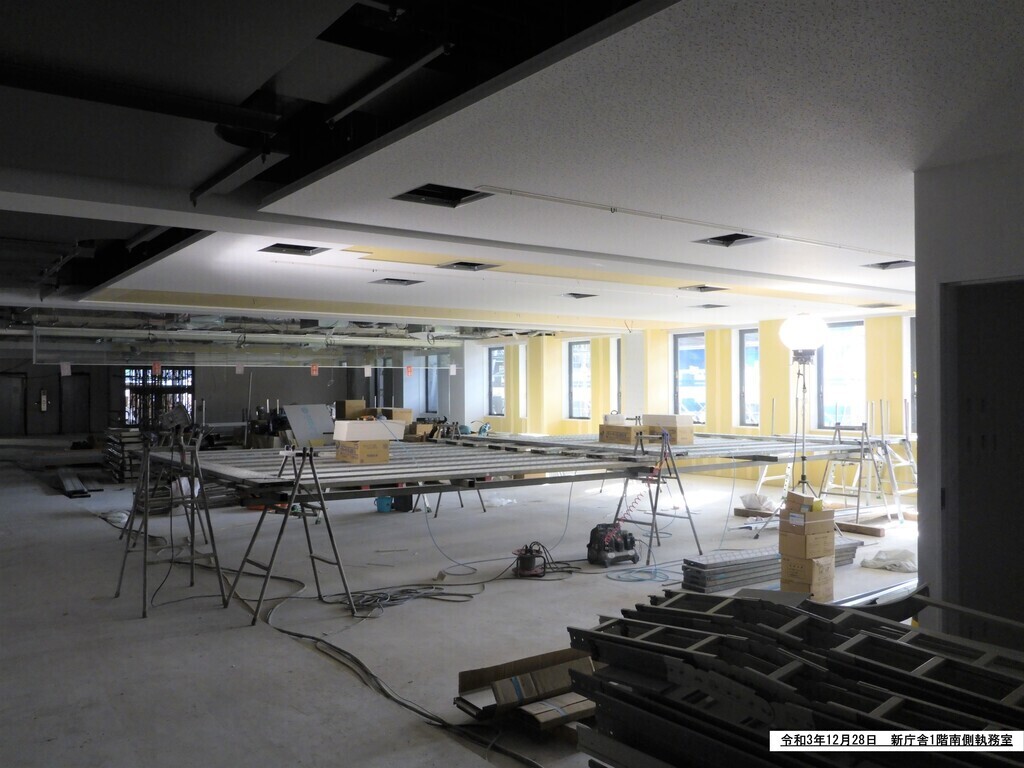

令和3年12月28日

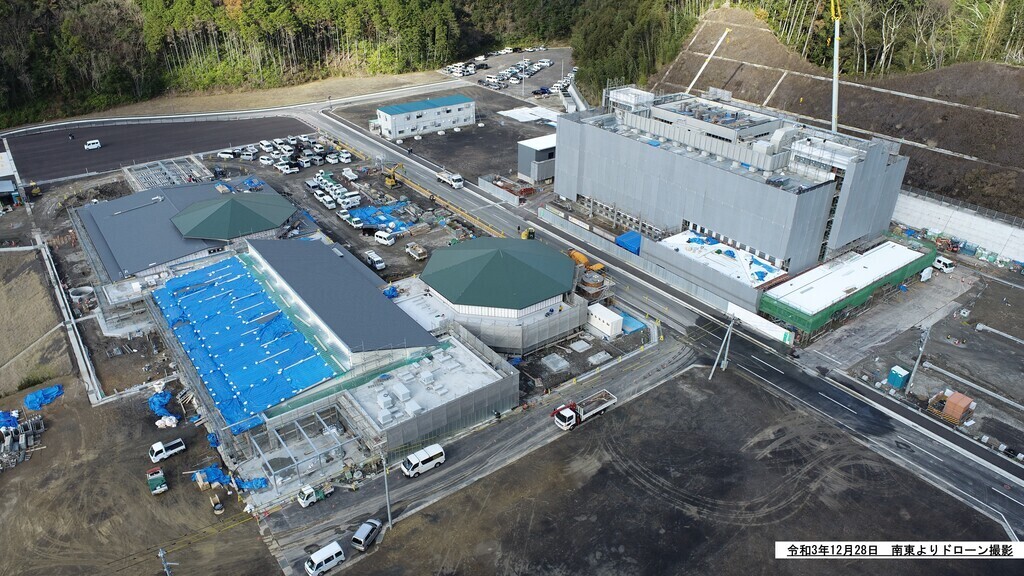

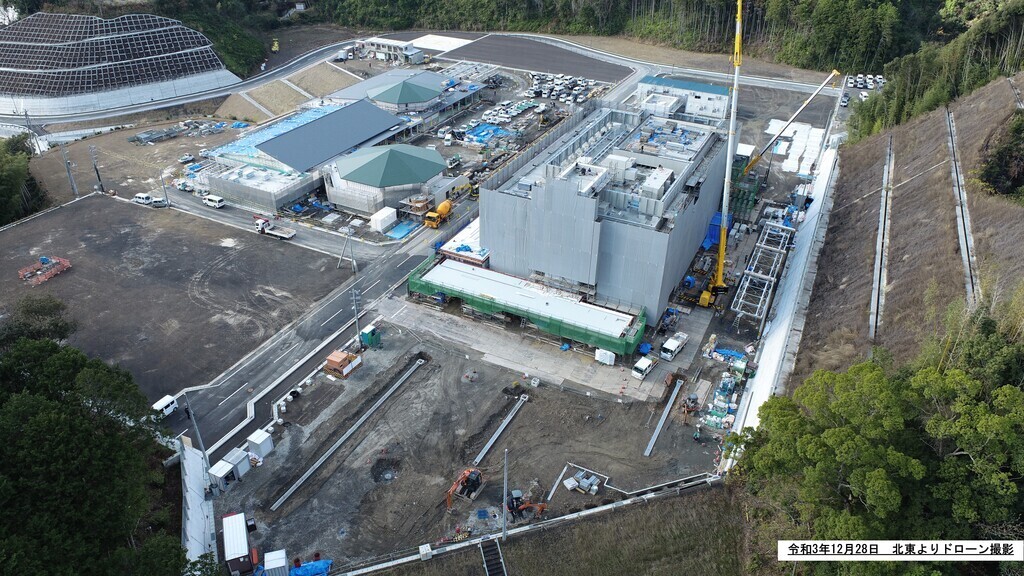

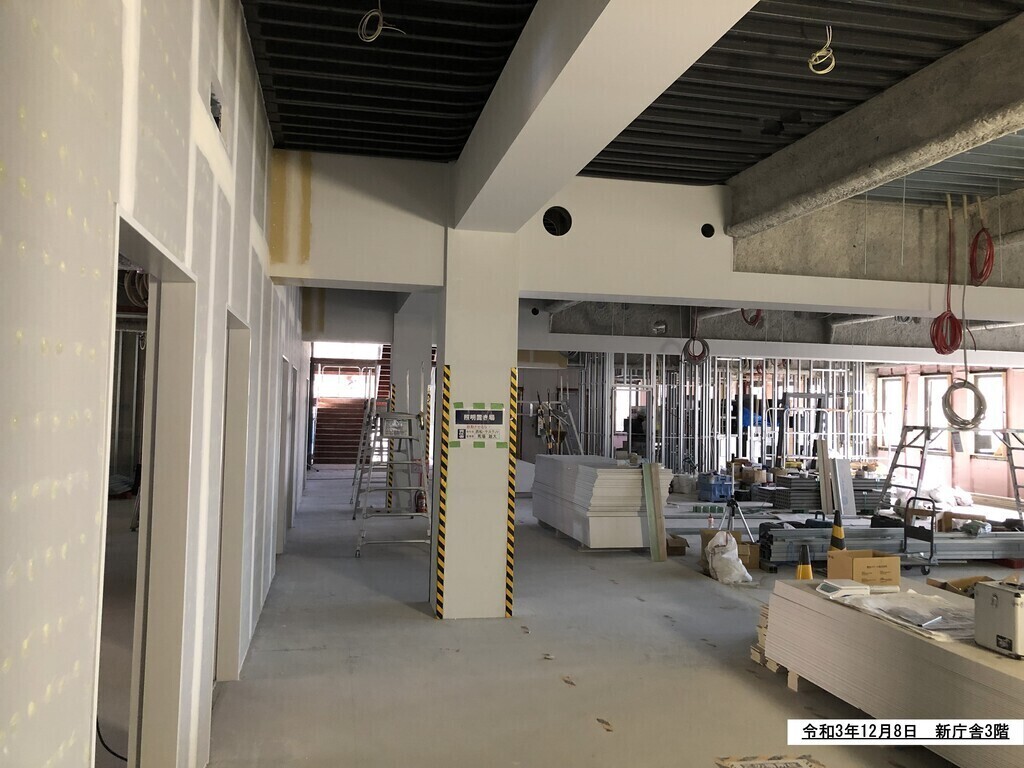

庁舎新築工事 | 引き続き外装・内装工事を行っており、徐々にクロスや塗装などの仕上げまで行っています。また、外構工事も区分けして行っています。1月からは電気・機械設備器具の設置も行っていきます。 |

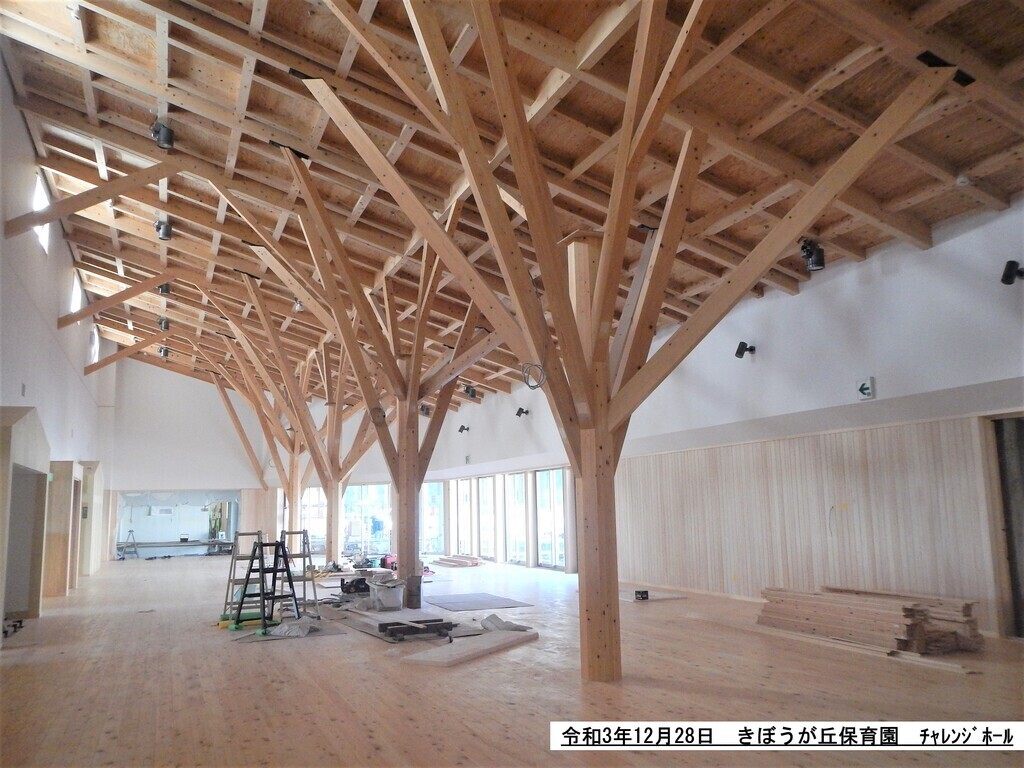

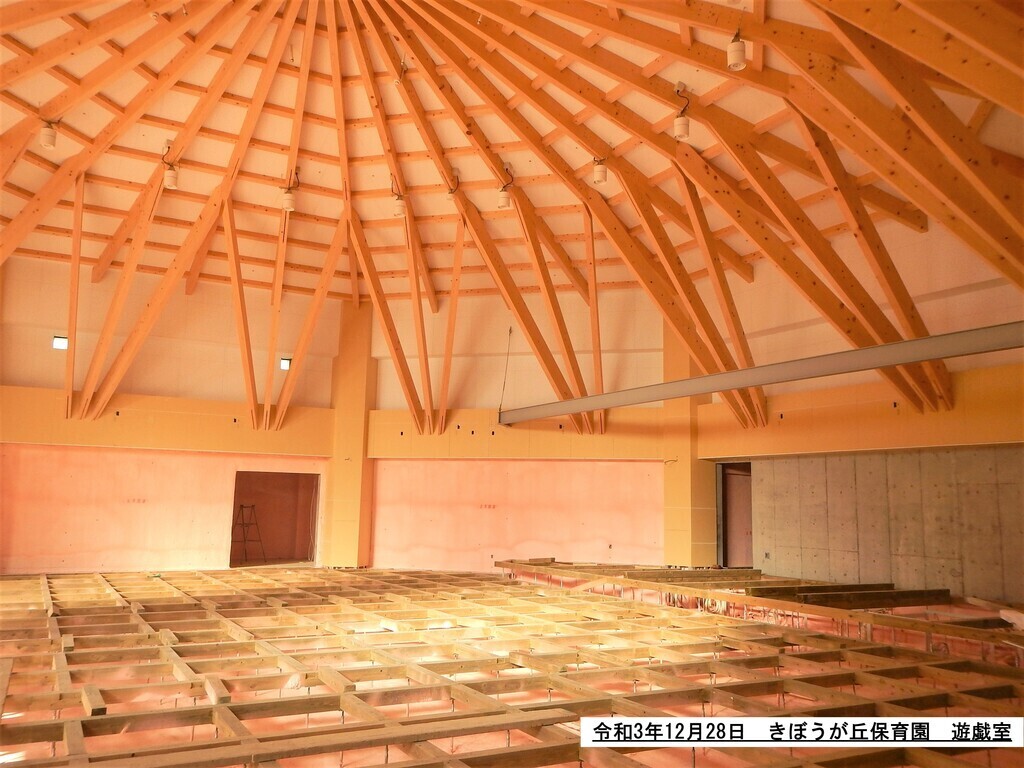

保育園新築工事 | 西側保育棟は内壁ボード貼り、東側保育棟は床フローリング貼りまで進んでいます。遊戯室棟も内部足場が撤去され、内装工事が始まりました。1月は引き続き内装工事、外壁の吹付工事等が行われていきます。 |
↓写真をクリックしたら拡大します

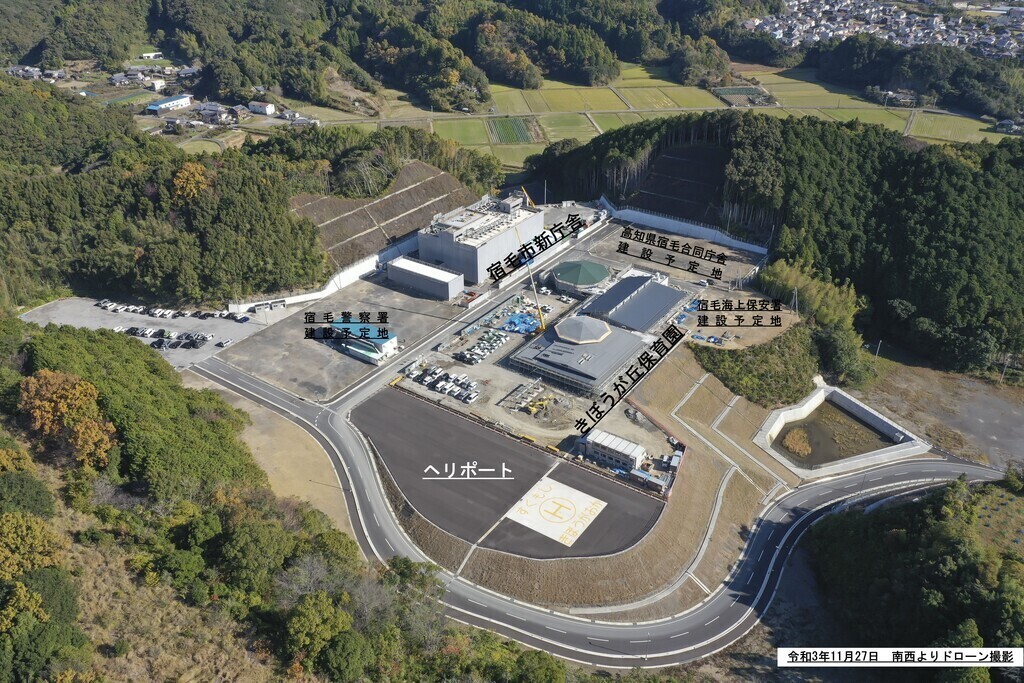

令和3年11月30日

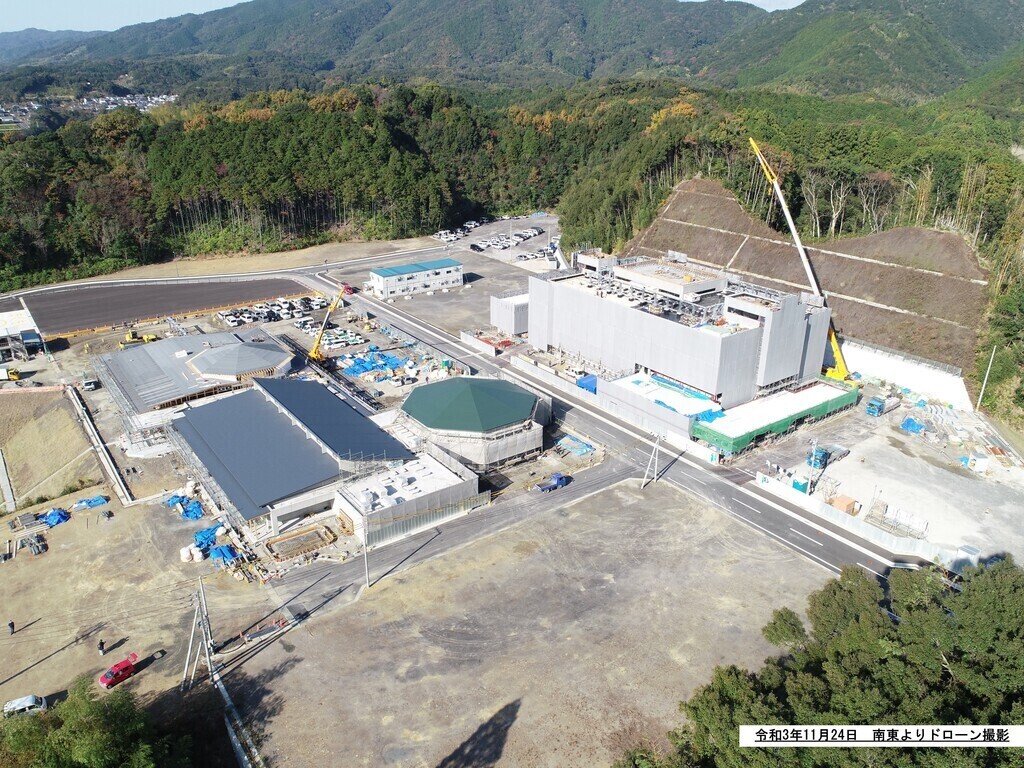

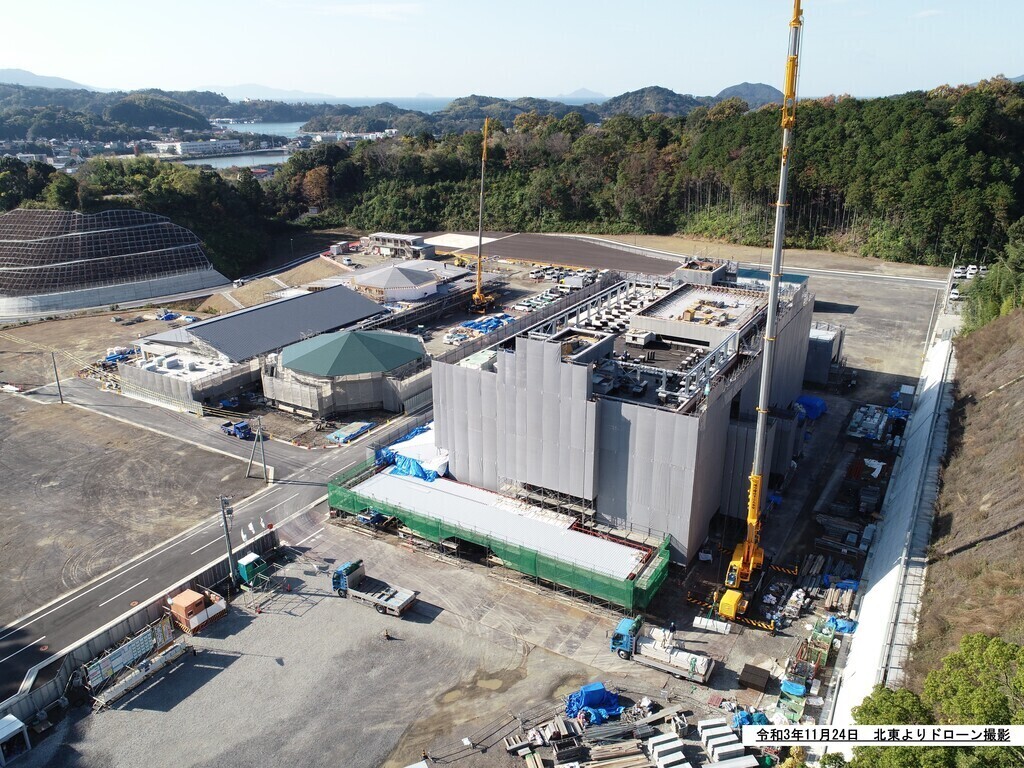

庁舎新築工事 | 引き続き外装・内装工事を行っています。徐々に部屋の形が出来上がってきており、今後仕上げが行われます。来年になると外部足場の解体が始まり、一部外観が見えるようになります。 |
保育園新築工事 | 西側保育棟は屋根下地工事が完了し、東側保育棟では内壁のボード貼りが進んでいます。12月からは西側保育棟の屋根葺き工事が始まり、東側保育棟では外壁工事が始まります。 |
↓写真をクリックしたら拡大します

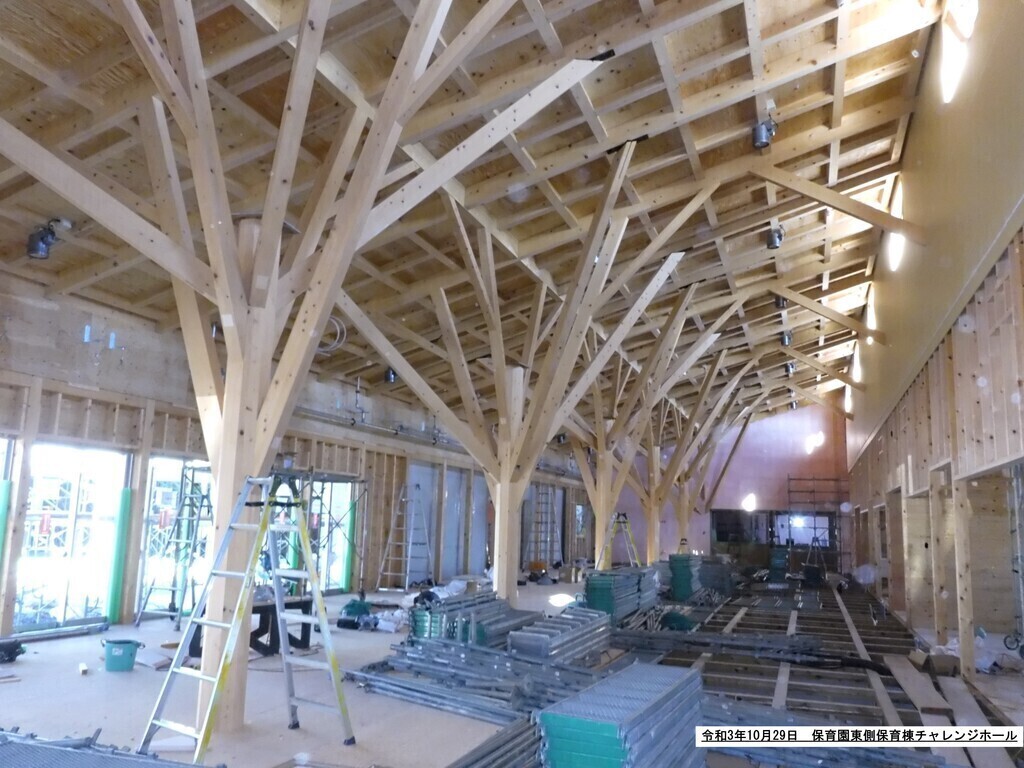

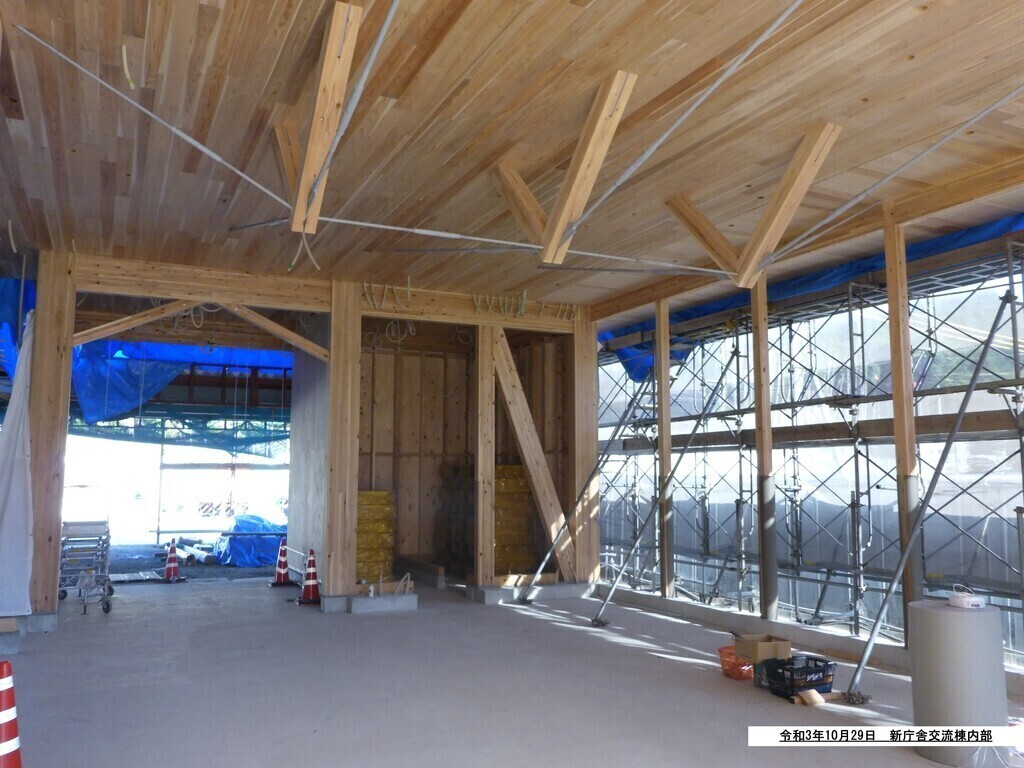

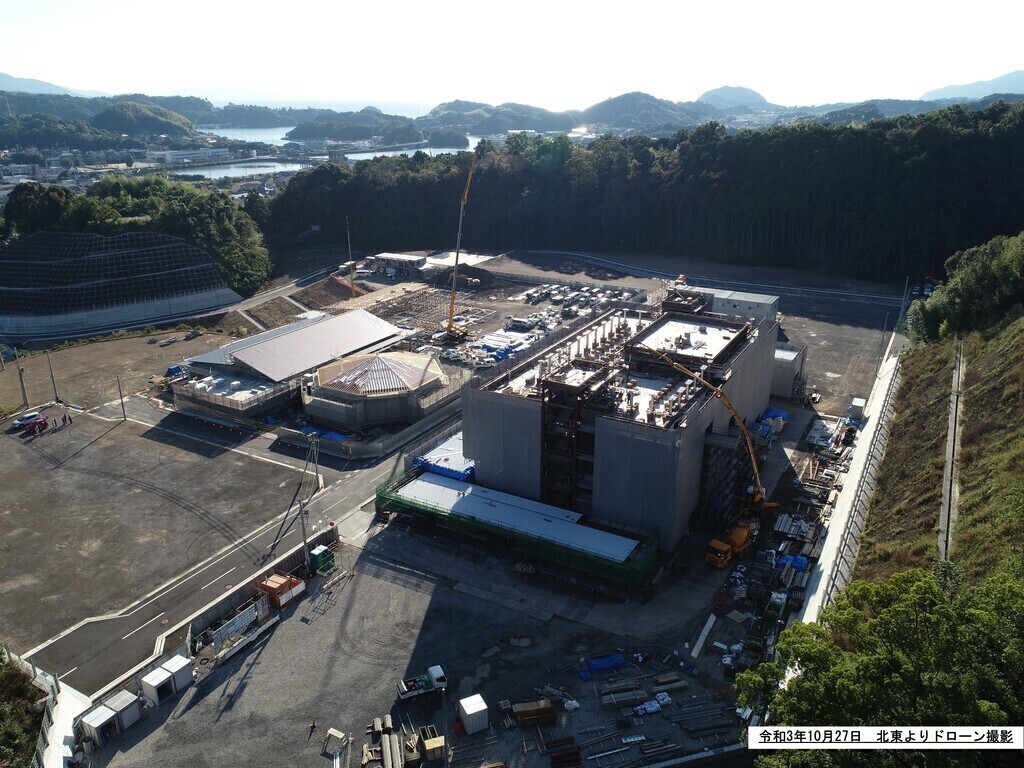

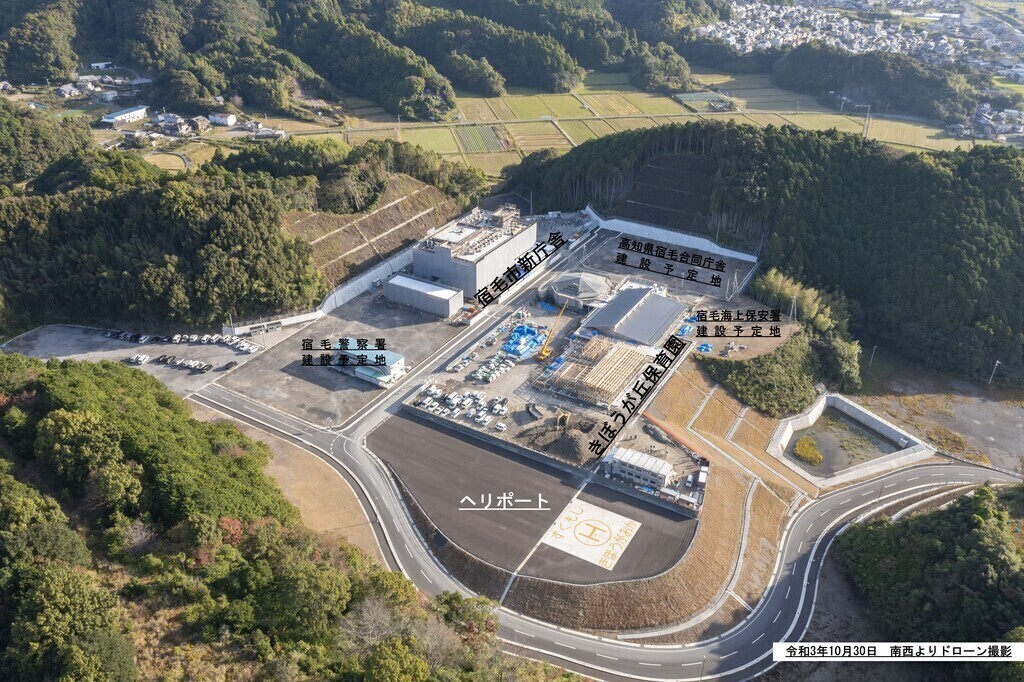

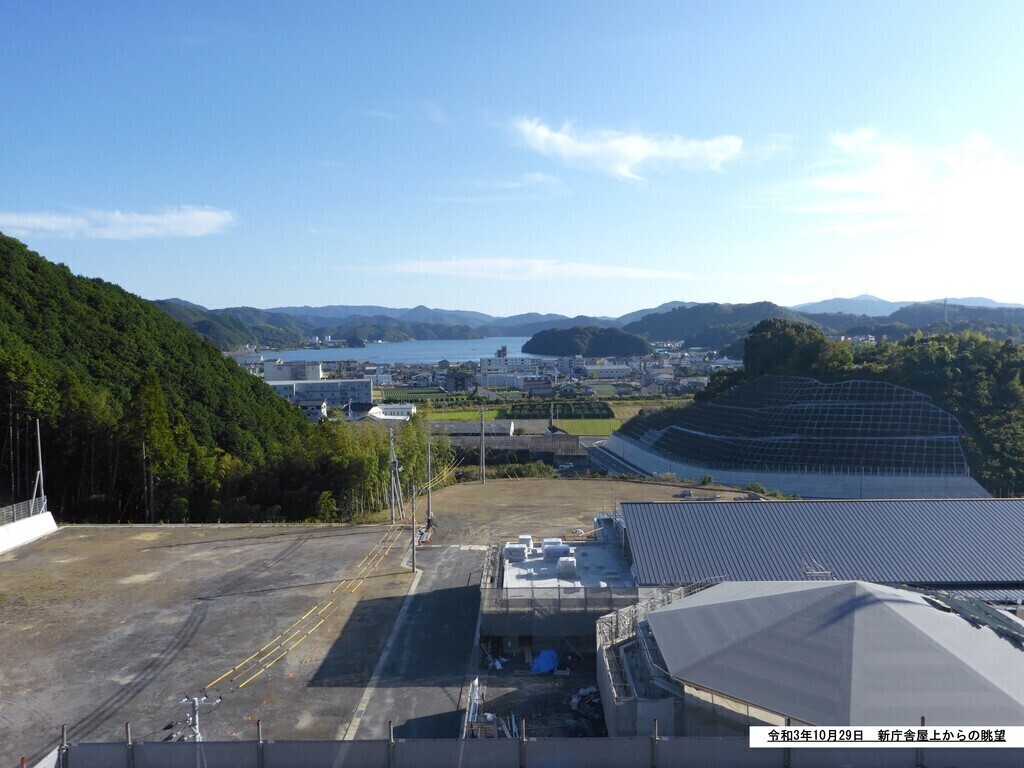

令和3年10月29日

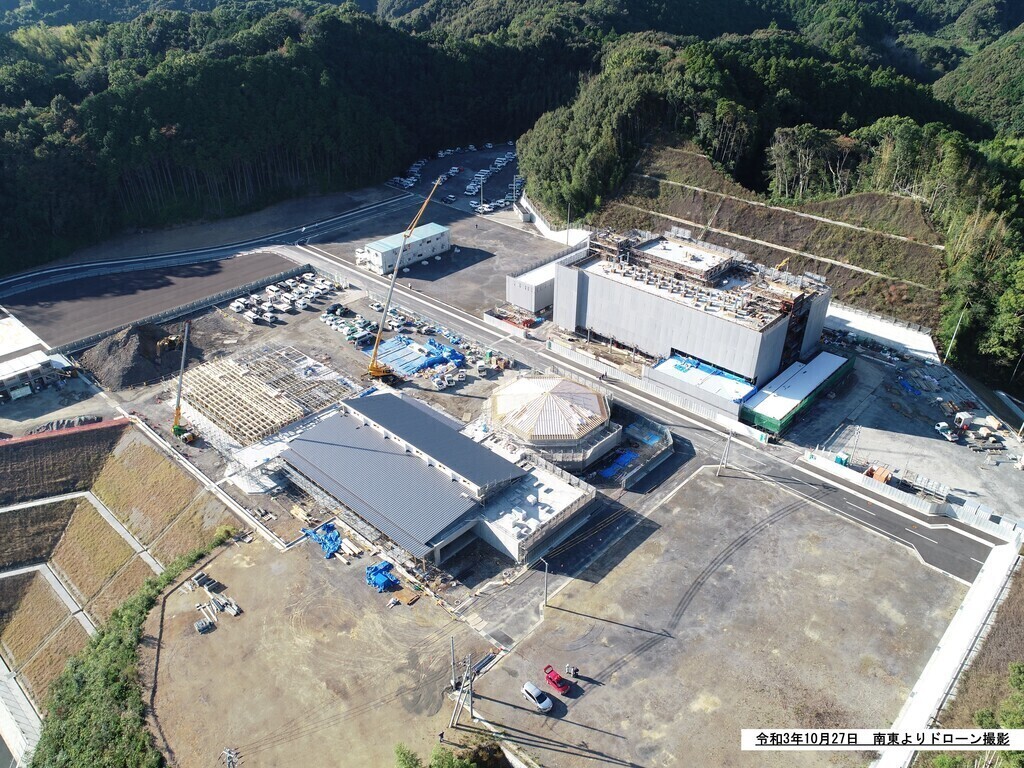

庁舎新築工事 | 外部足場が組みあがり、外装工事や建具工事を行っています。 11月からも引き続き内装工事等を行っていきます。 |
保育園新築工事 | 東側保育棟の屋根工事が完了し、西側保育棟の木造建方工事が始まりました。 11月からは引き続き西側保育棟の建方工事、屋根下地工事を行い、その他の棟は内装工事を行います。 |
↓写真をクリックしたら拡大します

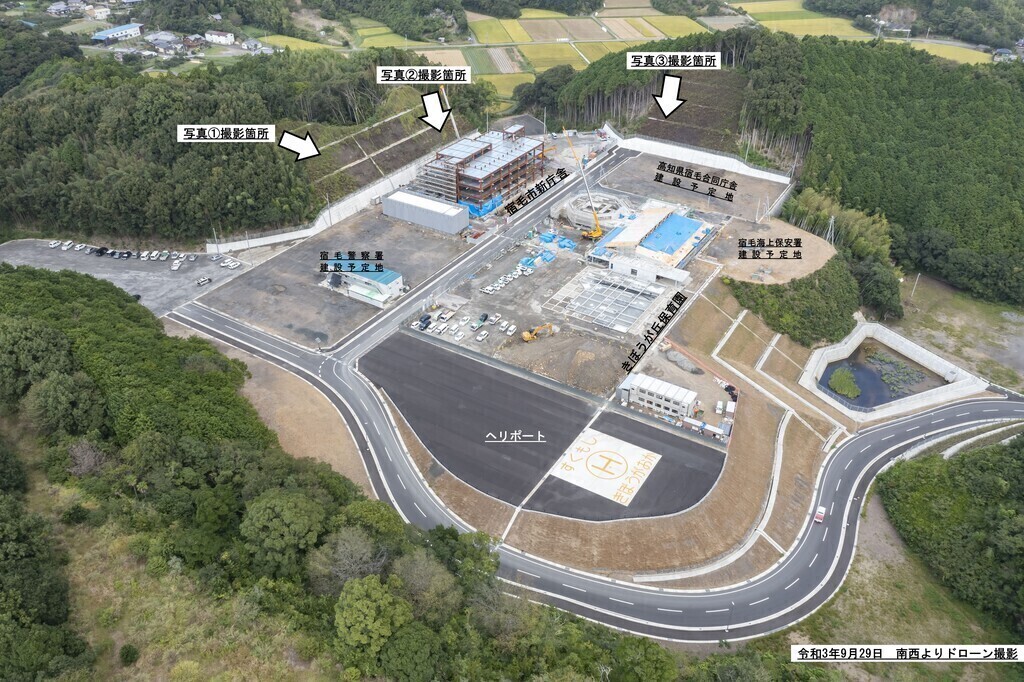

令和3年9月30日

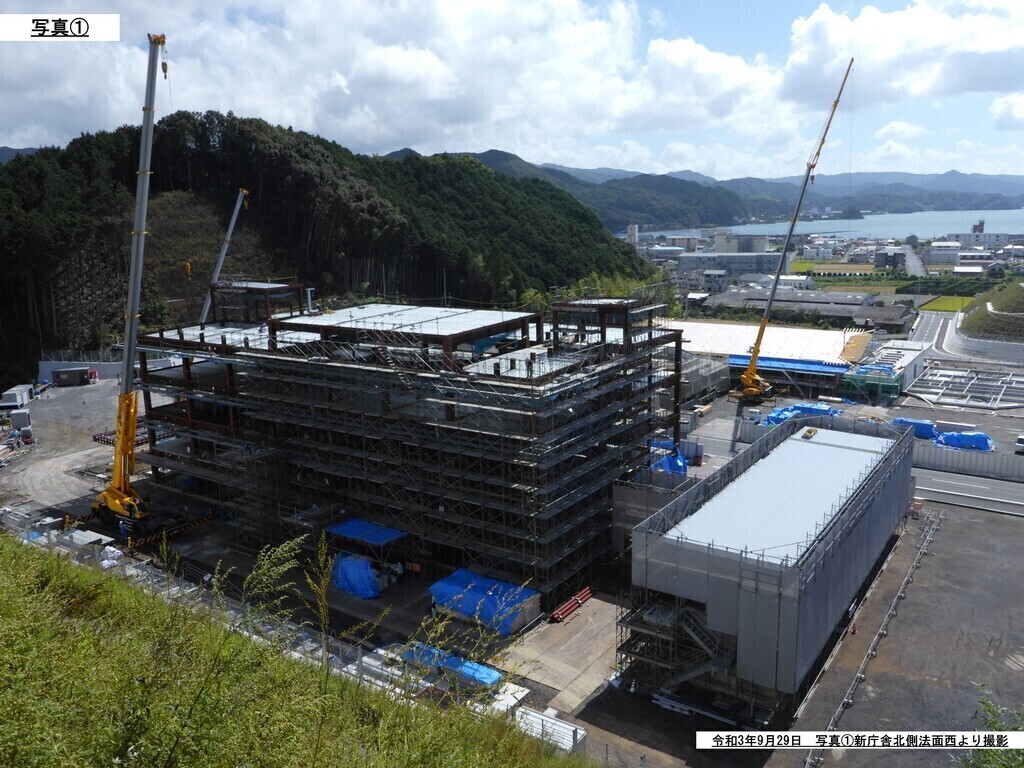

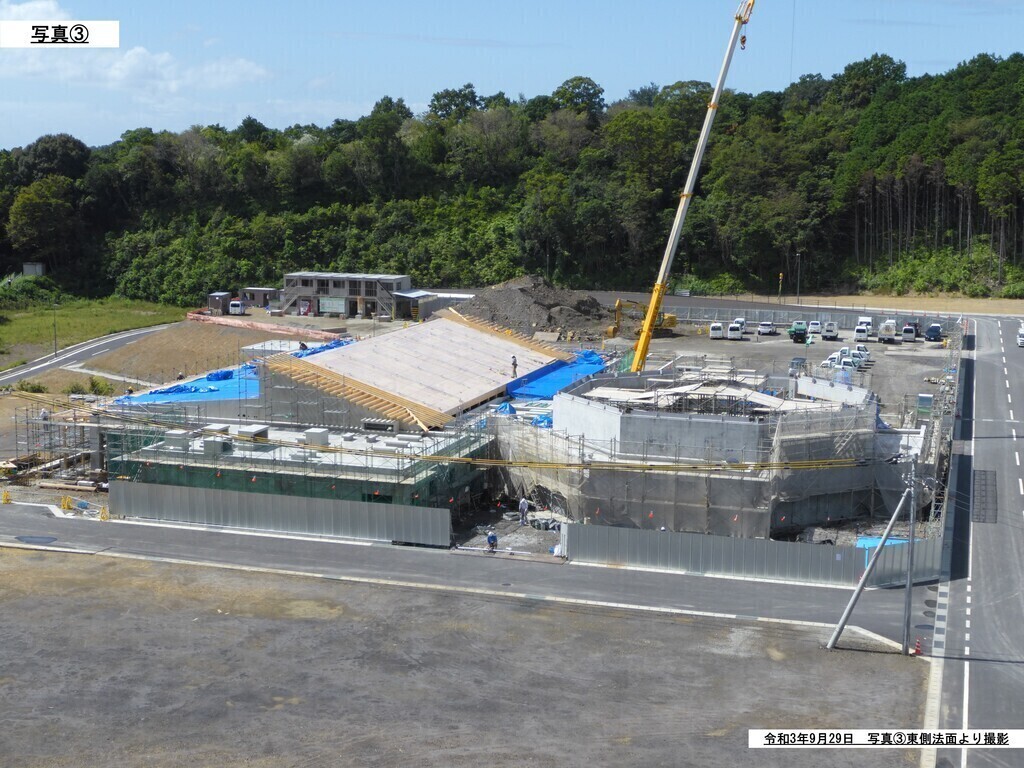

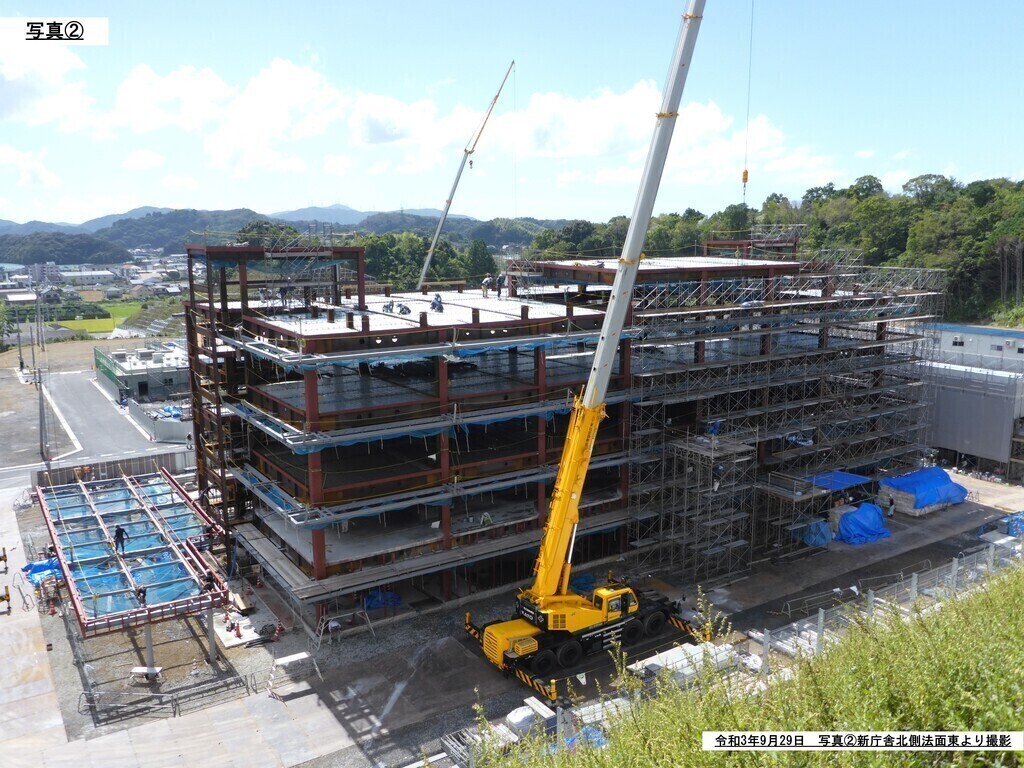

庁舎新築工事 | 庁舎棟の鉄骨建方が完了し、各階の床コンクリートを打設しています。 10月からは耐火被覆吹付や外壁及び内装工事が始まります。 |
保育園新築工事 | 東側の保育棟が立上り、屋根下地工事を行っています。 10月からは遊戯室の木造屋根の工事と調理室の内装工事が始まります。 |
↓写真をクリックしたら拡大します

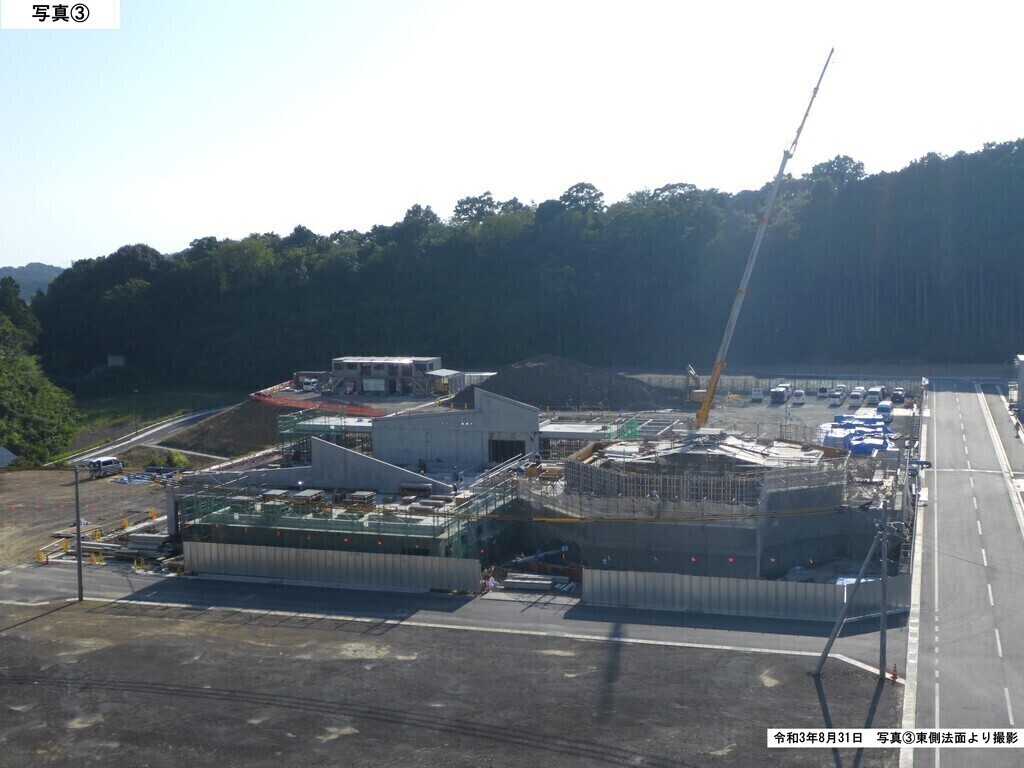

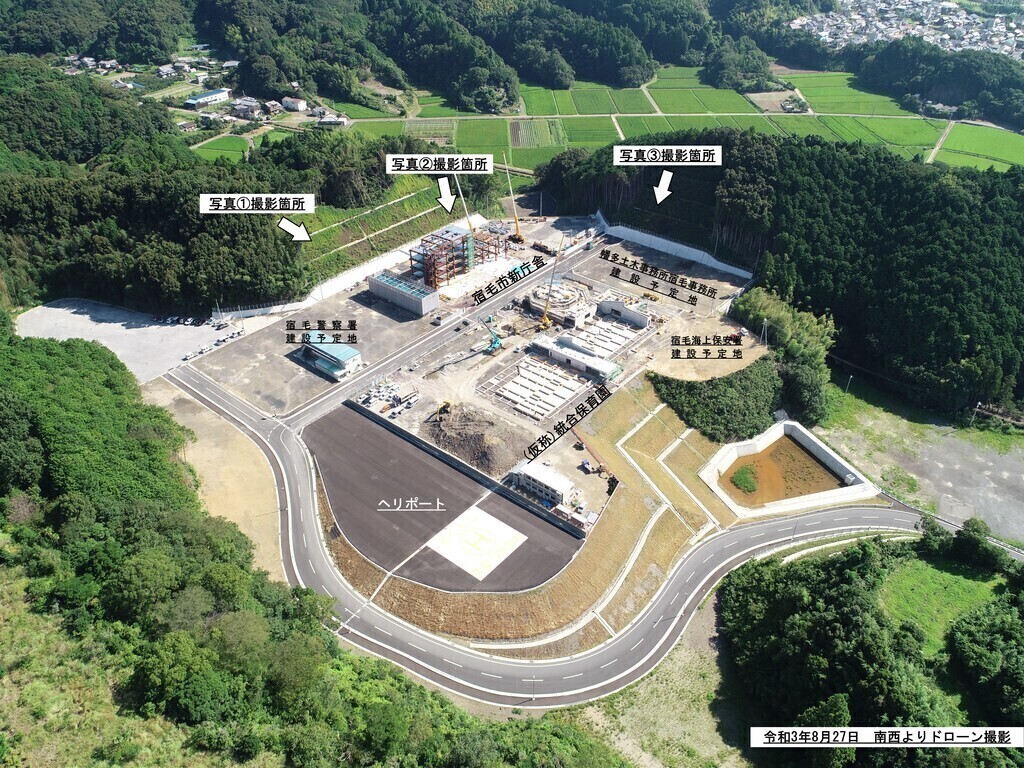

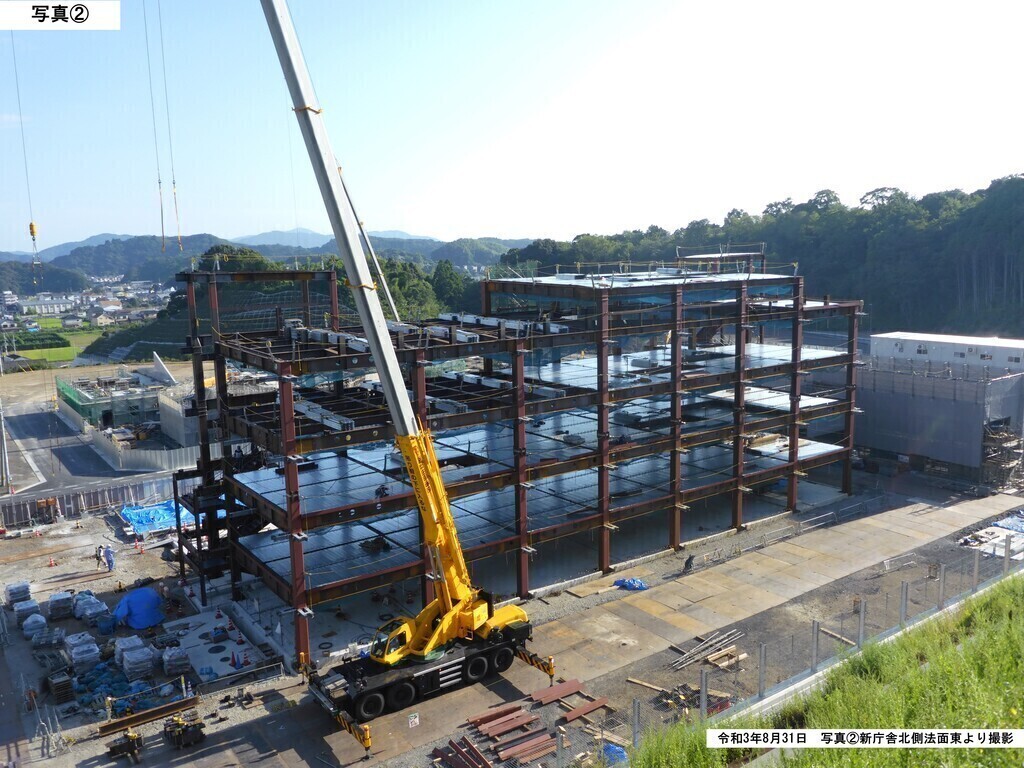

令和3年8月31日

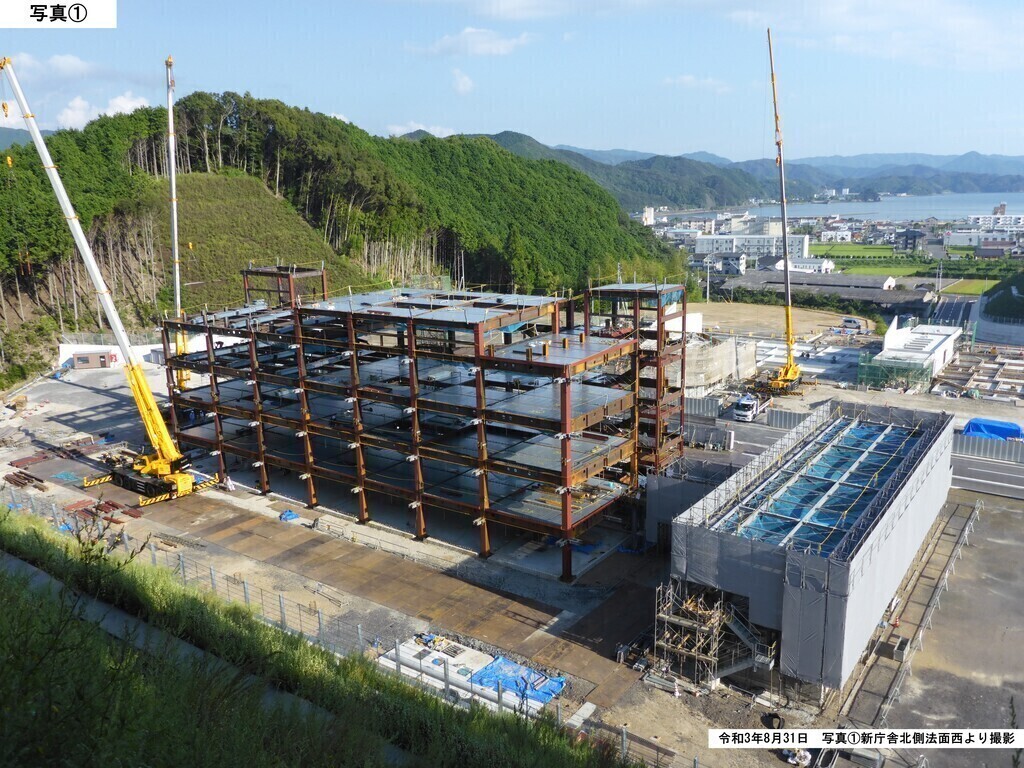

庁舎新築工事 | 庁舎棟の鉄骨建方を行っています。9月中には建物の骨組みが出来上がり、周囲に足場を組む予定となっています。 |
保育園新築工事 | 鉄筋コンクリート造部分の躯体工事は遊戯室部分を残してほぼ完了し、9月から木造部分の建方を行っていきます。 |
↓写真をクリックしたら拡大します

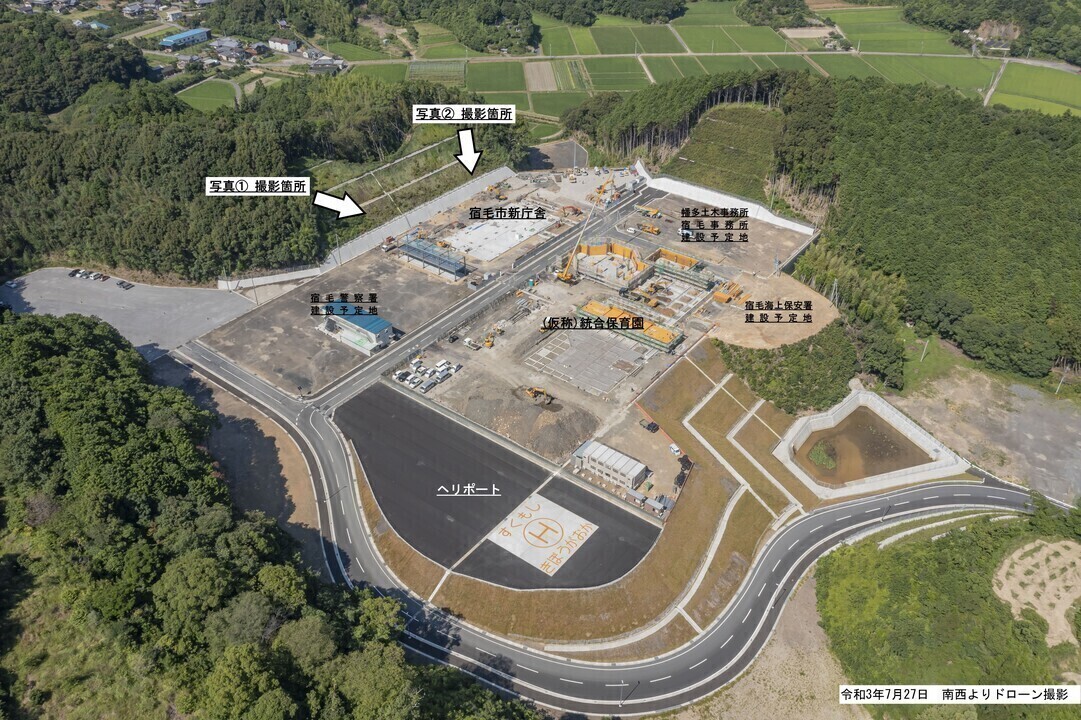

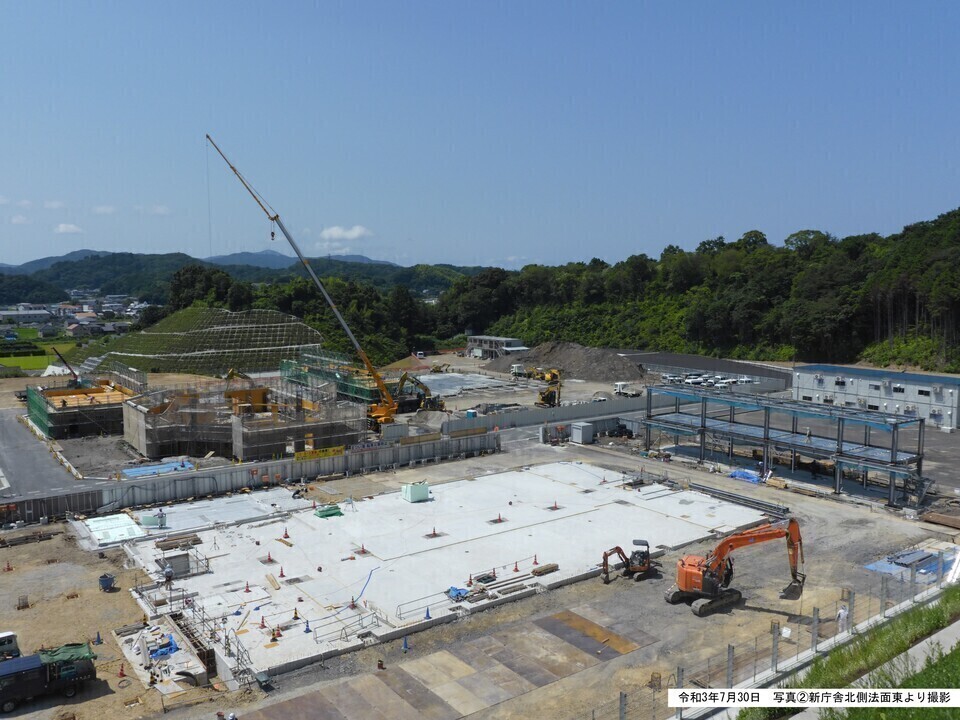

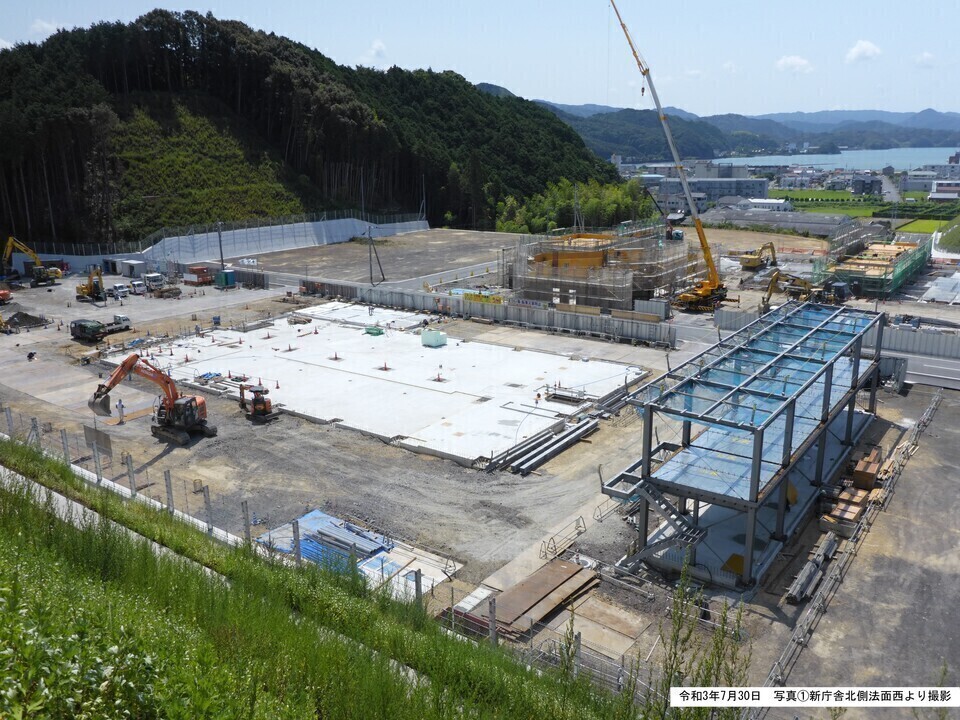

令和3年7月30日
庁舎新築工事 | 基礎工事が完了し、8月より庁舎棟の鉄骨建方を行っています。 (写真に写っている鉄骨が建っている建物は倉庫棟です。) |
保育園新築工事 | 基礎工事が完了し、鉄筋コンクリート造部分の躯体工事を行っています。 |
